Schallemission schlug an 09.08.2026, 12:49 Uhr

326-t-Stresstest entscheidet über Schicksal der Budapester Brücke in Dresden

Die Budapester Brücke in Dresden ist durch Spannstahlschäden geschwächt. Ein Belastungstest mit bis zu 326 t soll über den Weiterbetrieb entscheiden.

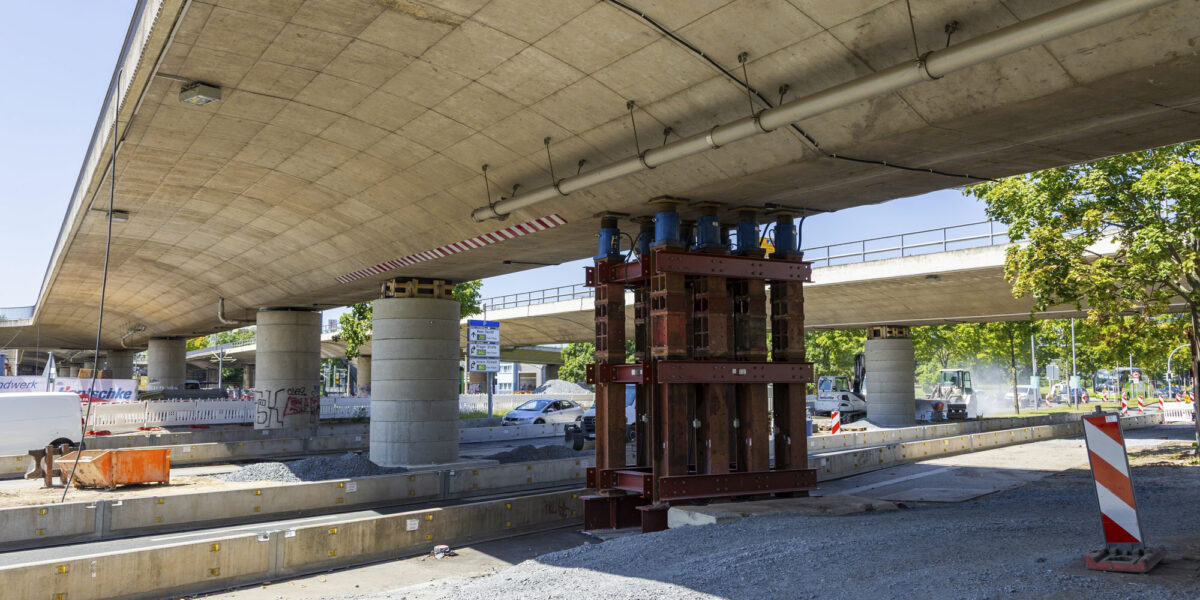

Die Budapester Brücke in Dresden ist wegen Schäden am Spannstahl mit einer zusätzlichen Notunterstützung gesichert

Die Budapester Brücke in Dresden ist wegen Schäden am Spannstahl mit einer zusätzlichen Notunterstützung gesichert. Ein Belastungstest mit bis zu 326 t soll zeigen, ob das Bauwerk vorübergehend weiter genutzt werden kann.

Foto: picture alliance / imageBROKER | Sylvio Dittrich

Vier Schwerlastfahrzeuge, bis zu 326 t Testlast und zahlreiche Sensoren: Dresden unterzieht die geschädigte Brücke Budapester Straße ab Montag, 10. August 2026, einem aufwendigen Belastungstest. Die Stadt will damit klären, ob das inzwischen mit zusätzlichen Stützen gesicherte Bauwerk zumindest eingeschränkt wieder für den Verkehr freigegeben werden kann. Kostenpunkt der Aktion: rund 900.000 €.

Dabei steht viel auf dem Spiel. Die 1967 errichtete Spannbetonbrücke enthält spannungsrisskorrosionsgefährdeten Spannstahl aus dem ehemaligen Stahl- und Walzwerk Hennigsdorf – ein ähnlicher Baustoff wie bei der 2024 teilweise eingestürzten Carolabrücke. Doch während beim laufenden Monitoring im Januar noch keine Auffälligkeiten zu verzeichnen waren, änderte sich die Lage wenige Monate später drastisch.

Schallemissionsmessung schlägt an: Verdacht auf Drahtbrüche

Seit dem Herbst 2024 wird die Brücke intensiv messtechnisch überwacht. Zum Einsatz kommen unter anderem Schallemissionssensoren, die das charakteristische Geräusch möglicher Drahtbrüche im Spannstahl aufzeichnen.

Stellenangebote im Bereich Immobilien, Bau, Finanzierung

Immobilien, Bau, Finanzierung Jobs
Egger Holzwerkstoffe Brilon GmbH & Co. KG-Firmenlogo
Absolvent / Nachwuchsingenieur (w/m/d) Technik und Produktion Egger Holzwerkstoffe Brilon GmbH & Co. KG
Stadtverwaltung Frankenthal-Firmenlogo
Bereichsleiter (m/w/d) Gebäude und Grundstücke Stadtverwaltung Frankenthal
Frankenthal (Pfalz) Zum Job
Stadt Offenburg-Firmenlogo
Techniker*in Straßenbau - Bauüberwachung und Genehmigungsverfahren (m/w/d) Stadt Offenburg
Offenburg Zum Job
Sprint Sanierung GmbH-Firmenlogo
Bauingenieur / Betriebswirt / Bautechniker / Handwerksmeister als Niederlassungsleiter (m/w/d) Sprint Sanierung GmbH
Berlin-Ahrensfelde Zum Job
Allbau Managementgesellschaft mbH-Firmenlogo
Projektleiter Wohnungsbau (m/w/d) Energetische Modernisierung Allbau Managementgesellschaft mbH
Thüringer Landgesellschaft mbH-Firmenlogo
Leiter Geschäftsbereich Planung / Bau (m/w/d) Thüringer Landgesellschaft mbH
Immobilien Management Essen GmbH (IME)-Firmenlogo
(Senior) Projektkoordinator (m/w/d) Hochbau & Stadtentwicklung Immobilien Management Essen GmbH (IME)
HUESKER Synthetic GmbH & Co. KG-Firmenlogo
Bau- oder Umweltingenieur (m/w/d) HUESKER Synthetic GmbH & Co. KG
Gescher Zum Job
KRONOS TITAN GmbH-Firmenlogo
RCM Ingenieur - Schwerpunkt Elektrotechnik - (m/w/d) KRONOS TITAN GmbH
Leverkusen Zum Job
Berliner Stadtreinigungsbetriebe (BSR)-Firmenlogo
Betriebsingenieur:in Müllheizkraftwerk (w/m/d) Berliner Stadtreinigungsbetriebe (BSR)
Bau- und Liegenschaftsbetrieb des Landes NRW-Firmenlogo
Ingenieurin / Ingenieur (w/m/d) als Projektleitung Elektrotechnik im Bundesbau Bau- und Liegenschaftsbetrieb des Landes NRW
Bundesbau Baden-Württemberg-Firmenlogo
Bauingenieur im Fachbereich Bauingenieurwesen, Projektmanager Bau (w/m/d) Bundesbau Baden-Württemberg
Schwäbisch Hall, Niederstetten, Tauberbischofsheim Zum Job
Bundesbau Baden-Württemberg-Firmenlogo
Architekten / Projektmanager Bau (w/m/d) Bundesbau Baden-Württemberg
Schwäbisch Hall, Niederstetten, Tauberbischofsheim Zum Job
Stadt Hildesheim-Firmenlogo
Baustellenkoordination (m/w/d) Stadt Hildesheim
Hildesheim Zum Job
Immobilien Management Essen GmbH (IME)-Firmenlogo
(Senior) Projektkoordinator (m/w/d) Hochbau & Stadtentwicklung Immobilien Management Essen GmbH (IME)
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur (w/m/d) für Projektberatung in der Autobahnplanung Die Autobahn GmbH des Bundes
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur / Architekt (w/m/d) Hochbau Die Autobahn GmbH des Bundes
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieurwesen (w/m/d) Konstruktiver Ingenieurbau Die Autobahn GmbH des Bundes
Krefeld, Euskirchen, Köln, Essen Zum Job
TenneT-Firmenlogo
Senior Projektleiter Data Center (m/w/d) TenneT
Lehrte bei Hannover Zum Job
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur in der Bauwerksprüfung (w/m/d) Die Autobahn GmbH des Bundes
Würzburg Zum Job

Im Januar 2026 teilte die Stadt zunächst mit, dass die Messungen unauffällig blieben. Parallel wurden Materialproben aus Spanngliedern und Beton entnommen, um das statische Modell weiter zu verfeinern. Im Frühjahr folgte der Umschwung: Bei Schallemissionsmessungen wurden deutliche Verdachtsbereiche identifiziert. Fachleute öffneten das Bauwerk an diesen Stellen gezielt. An zwei Positionen zwischen der Ammonstraße und dem innerstädtischen Brückenende bestätigte sich das Schadensbild eines versprödeten Spannstahls.

Dresden reagierte am 8. Mai mit Verkehrsbeschränkungen: Je Fahrtrichtung verblieb nur eine Spur, das zulässige Gesamtgewicht wurde auf 7,5 t begrenzt. Kurz darauf folgte die bauliche Sicherung der kritischen Abschnitte.

Stahlstützen als temporäre Entlastung

Unter dem gefährdeten Bereich entstand eine massive Unterstützungskonstruktion. Diese Stützen nehmen Lasten auf und leiten sie direkt in den Untergrund ab. Ziel der Maßnahme ist es, die beanspruchten Tragwerkszonen gezielt zu entlasten.

Eine Dauerlösung ist das nicht – die Abstützung soll primär Zeit verschaffen. Baubürgermeister Stephan Kühn hatte bereits im Mai erklärt, die Stadt wolle das Bauwerk möglichst für weitere zehn Jahre nutzbar halten. Ob diese Prognose hält, hängt vom Tragverhalten der abgestützten Konstruktion unter Realbedingungen ab.

So läuft der Belastungstest ab

Beim Belastungstest fahren vier definierte Schwerlastfahrzeuge schrittweise auf das Bauwerk, bis eine maximale Versuchsbelastung von bis zu 326 t erreicht ist. Messtechnische Sensoren und optische Vermessungssysteme dokumentieren die Verformungen und Reaktionen von Brücke und Hilfsstützen. Die Daten werden anschließend direkt mit dem rechnerischen Tragmodell abgeglichen.

Phase Termin Bereich / Maßnahme
1. Durchgang Mo., 10. August (nachts) Belastungstest Brückenzug C
2. Durchgang Di., 11. August (nachts) Belastungstest Brückenzug A
Reserve Mi., 12. August Ausweichtermin für Messungen
Sperrung Jeweils 18:00 bis 06:00 Uhr Vollsprung von Brücke & Ammonstraße

Es geht bei diesem Versuch ausdrücklich nicht darum, die Brücke bis an die rechnerische Bruchgrenze zu belasten. Entscheidend ist der Nachweis, ob das durch die Stützen modifizierte Tragverhalten den theoretischen Berechnungen der Statiker entspricht.

Zeitgewinn für den Ersatzneubau

Fallen die Messergebnisse positiv aus, ist eine eingeschränkte Wiederfreigabe realistisch – im Gespräch ist eine einspurige Verkehrsführung je Richtung unter Ausschluss des Schwerlastverkehrs.

Ein positives Testergebnis würde der Stadt den nötigen Handlungsspielraum verschaffen, um den ohnehin erforderlichen Ersatzneubau geordnet zu planen und auszuschreiben.

Der Fall verdeutlicht einmal mehr die Problematik von spannungsrisskorrosionsgefährdetem Spannstahl: Ein unauffälliges Monitoring zu Jahresbeginn bietet keine dauerhafte Garantie. Erst die Kombination aus Schallemissionsanalyse, gezielter Bauwerksöffnung und Materialprüfung liefert verlässliche Erkenntnisse über den inneren Zustand alter Spannbetonbauwerke.

Parallelen und Unterschiede zur Carolabrücke

Die öffentliche Aufmerksamkeit ist hoch, da sowohl die Brücke Budapester Straße als auch die Carolabrücke mit Hennigsdorfer Spannstahl errichtet wurden. Die Ausgangslage unterscheidet sich jedoch grundlegend:

  • Carolabrücke: Unvorhergesehener Teileinsturz eines gesamten Brückenzugs im September 2024.
  • Budapester Straße: Frühzeitige Schadenslokalisierung durch Monitoring, gefolgt von einer präventiven Abstützung und messtechnischer Verifikation.

Ob das Sicherungskonzept in Dresden aufgeht und wieder Fahrzeuge über die Brücke rollen dürfen, zeigt die Auswertung der Messdaten nach den Tests mit der 326-t-Last.
