Wasserstoff quer durch Brandenburg 12.12.2025, 16:30 Uhr

Deutschlands Wasserstoff-Kernnetz wird real: Start von 400-Kilometer-Pipeline

Deutschland bekommt sein Wasserstoff-Netz: Mit 400 km ist der bislang größte Abschnitt des Kernnetzes in Betrieb.

Am 11.12. wurde die Umstellung eines 400 km langen Erdgasleitungsabschnitts beendet. Foto:  Sascha Schwarzer/Gascade

Am 11.12. wurde die Umstellung eines 400 km langen Erdgasleitungsabschnitts beendet.

Foto: Sascha Schwarzer/Gascade

Der erste große Streckenabschnitt ist betriebsbereit: Die Gascade Gastransport GmbH aus Kassel hat am Donnerstag (12. Dezember) eine rund 400 km lange Verbindung bestehender Erdgasleitungen auf Wasserstofftransport umgestellt. „Flow – making hydrogen happen“ – so der Name des Umstellungsprogramms – bildet eine Nord-Süd-Achse für Wasserstofftransporte vom Ostseeraum bis nach Sachsen-Anhalt. Zugleich ist es ein erstes sichtbares Ergebnis im umfassendsten Energieinfrastrukturprojekt der bundesdeutschen Geschichte.

Stahlwerke, Chemieparks und Raffinerien – die großen Zentren der Wasserstoff-Abnahme brauchen einen konstanten Zugang zu dem grünen Energieträger. Mit Lkw-Lieferungen ist es nicht getan: Pipelines braucht das Land. Aus diesem Grund begannen mit der Genehmigung durch die Bundesnetzagentur im Oktober 2024 die Arbeiten an dem 9.000 km langen Wasserstoff-Kernnetz durch die deutschen Fernleitungsnetzbetreiber (FNB).

Die Energiewende hat die Gasnetze erreicht. Was sollte man darüber wissen?

Top Stellenangebote

Zur Jobbörse
Immobilien Management Essen GmbH (IME)-Firmenlogo
(Senior) Projektkoordinator (m/w/d) Hochbau & Stadtentwicklung Immobilien Management Essen GmbH (IME)
intecplan integrierte technische Planung GmbH-Firmenlogo
Technischer Systemplaner / Technischer Zeichner (m/w/d) TGA intecplan integrierte technische Planung GmbH
Düsseldorf Zum Job
AM Planungsgesellschaft für technische Gebäudeausrüstung mbH-Firmenlogo
Projektingenieur / Techniker Versorgungstechnik HLSK (m/w/d) AM Planungsgesellschaft für technische Gebäudeausrüstung mbH
Mannheim Zum Job
Hamburger Hochbahn AG-Firmenlogo
Fachbereichsleitung Energieanlagen (w/m/d) Hamburger Hochbahn AG
Hamburg Zum Job
PERI Group-Firmenlogo
Entwicklungsingenieur Klettertechnik & Automation (m/w/d) PERI Group
Weißenhorn Zum Job
Dürkopp Fördertechnik GmbH-Firmenlogo
Sales Manager (m/w/d) Sorting Solutions Steuerungstechnik Dürkopp Fördertechnik GmbH
Bielefeld Zum Job
RheinNetz GmbH-Firmenlogo
Ingenieur KRITIS-Sicherheitstechnik (m/w/d) RheinNetz GmbH
RheinNetz GmbH-Firmenlogo
Ingenieur KRITIS-Gebäudetechnik (m/w/d) RheinNetz GmbH
EMKA Beschlagteile GmbH & Co. KG-Firmenlogo
Produktentwickler / Konstrukteur (m/w/d) EMKA Beschlagteile GmbH & Co. KG
Wuppertal Zum Job
ista SE-Firmenlogo
Projektingenieur - Technische Gebäudeausrüstung und Energiedienstleistungen (m/w/d) ista SE
Hamburg, Berlin, Düsseldorf, Köln, München Zum Job
über Tröger & Cie. Aktiengesellschaft-Firmenlogo
Zweigniederlassungsleiter Großprojekte West (m/w/d) über Tröger & Cie. Aktiengesellschaft
Nordrhein-Westfalen Zum Job
über Kienbaum Consultants International GmbH-Firmenlogo
Leitung (m|w|d) Hoch- und Ingenieurbau über Kienbaum Consultants International GmbH
Baden-Württemberg Zum Job
intecplan integrierte technische Planung GmbH-Firmenlogo
Projektleiter:in (m/w/d) TGA intecplan integrierte technische Planung GmbH
Düsseldorf Zum Job
BG ETEM-Firmenlogo
Dozent/in (m/w/d) in der Bildungsstätte Dresden BG ETEM
Dresden Zum Job
BRAMM Bau GmbH-Firmenlogo
Bauingenieur - Tiefbau & Rohrvortrieb (m/w/d) BRAMM Bau GmbH
Vaihingen an der Enz Zum Job
DFS Deutsche Flugsicherung GmbH-Firmenlogo
Architekt / Bauingenieur im Facility Management (w/m/d) DFS Deutsche Flugsicherung GmbH
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur (w/m/d) Straßenbau Die Autobahn GmbH des Bundes
EMS-CHEMIE (Deutschland) GmbH-Firmenlogo
Produktionsleiter Kunststoffherstellung LFT (m/w/d) EMS-CHEMIE (Deutschland) GmbH
Groß-Umstadt Zum Job
GVE Grundstücksverwaltung Stadt Essen GmbH-Firmenlogo
Projektleiter (m/w/d) Städtische Hochbauprojekte GVE Grundstücksverwaltung Stadt Essen GmbH
TenneT-Firmenlogo
Network Engineer Kommunikationsnetze (m/w/d) TenneT

Das Wasserstoff-Kernnetz in Zahlen

Kennzahl Zielwert (2032)
Gesamtlänge 9.040 km
Investitionsvolumen 18,9 Mrd. €
Transportkapazität ca. 278 TWh
Fertigstellung bis 2032
Umstellung/Neubau 60 % / 40 %
„Hochlaufentgelt“/Nutzungsgebühr 25 €/kWh/h/a
Beteiligte 15 FNB + 10 VNB

Wie verläuft der erste Kernnetz-Abschnitt?

Der jetzt fertiggestellte Abschnitt führt von der Ostseeküste bei Lubmin durch die Uckermark und das Radeland bis in die Region Bitterfeld-Wolfen in Sachsen-Anhalt. Gascade griff bei der Umstellung auf verschiedene Abschnitte der bestehenden OPAL- und JAGAL-Pipelines zurück: 112,3 km auf der Strecke Lubmin-Uckermark, 169,5 km von der Uckermark ins Radeland und weitere 114 km vom Radeland bis Bobbau.

Die Pipeline passiert mehrere potenzielle Einspeisepunkte: Durch ihren Verlauf kann sie grünen Wasserstoff aus dem europäischen Ostseeraum aufnehmen sowie internationale Importe über den Hafen Rostock oder auch grünen Wasserstoff, der an der deutschen Ostseeküste produziert wird.

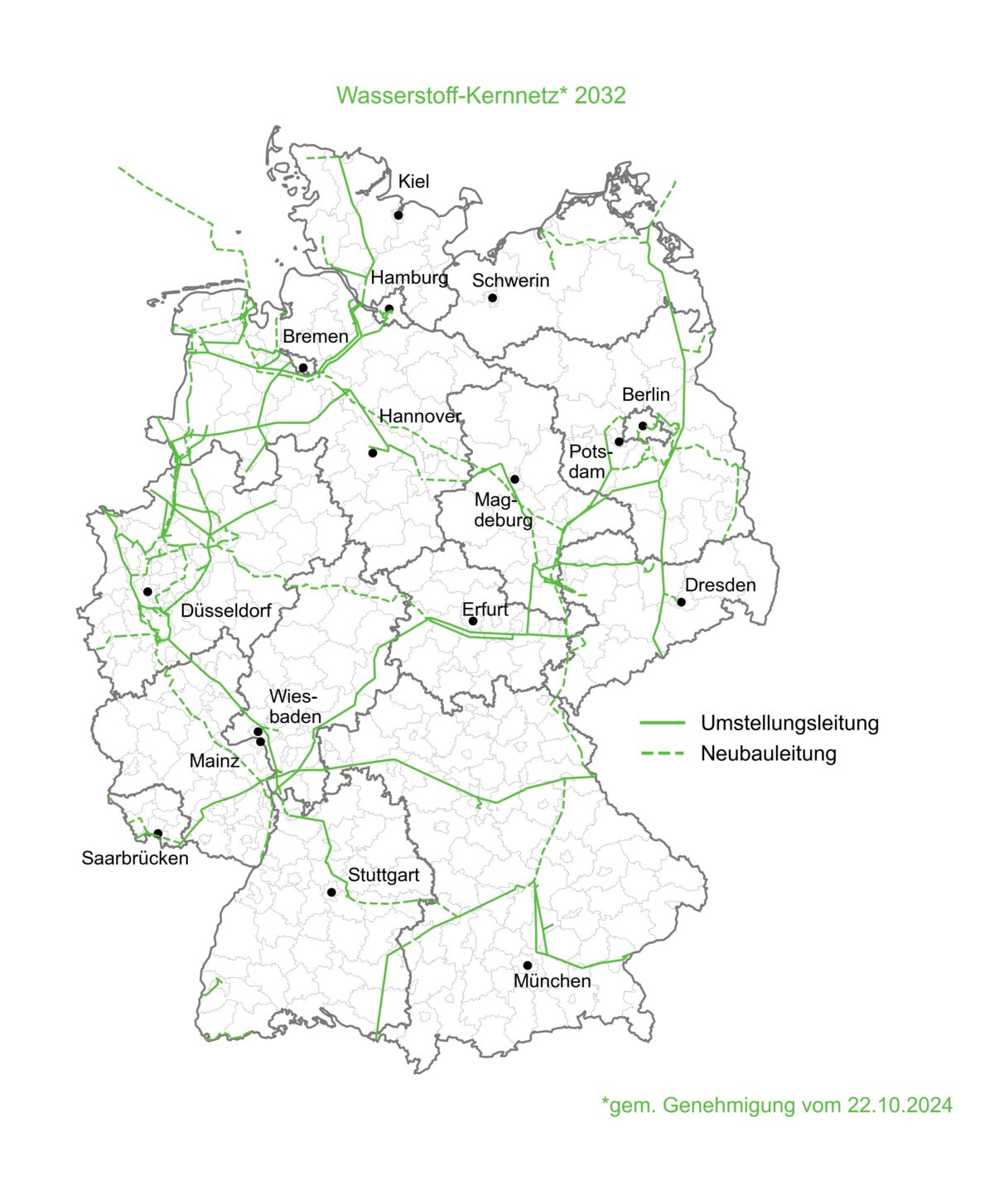

Die Karte des Kernnetzes nach dem Stand vom 22.10.2024. Bild: FNB Gas e.V.

Die Karte des Kernnetzes nach dem Stand vom 22.10.2024. Bild: FNB Gas e.V.

„Technische Pionierleistung“

Anlässlich der Inbetriebnahme erklärte Gascade-Chef Ulrich Benterbusch:

Die Umstellung bestehender Erdgasleitungen mit einem Durchmesser von 1,4 m auf Wasserstoff ist eine technische Pionierleistung. Dieses Projekt ist ein starkes Signal für die deutsche Wasserstoffwirtschaft und den Industriestandort Ostdeutschland.

Sein Unternehmen stelle H2-Produzenten und -Abnehmern fortan „verlässlich“ eine „großvolumige und zentrale Wasserstoff-Infrastruktur“ bereit. Managing Director Christoph von dem Bussche ergänzte, „Flow“ sei „mehr als ein technisches Projekt. Es ist ein Versprechen für die Zukunft.“

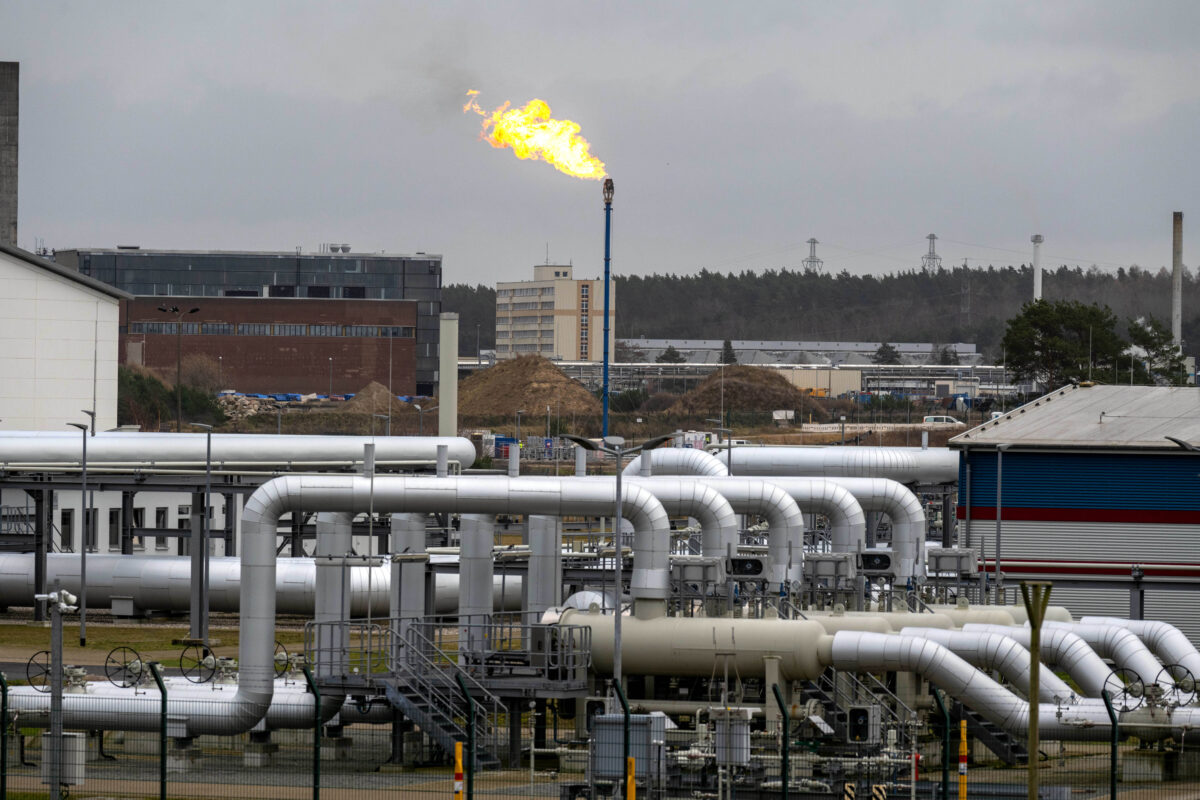

Ein Gemisch aus Erdgas und Wasserstoff brennt ab beim Abschluss der Befüllung der ersten Wasserstoff-Pipeline. Gascade nutzt dafür einen Leitungsstrang der ehmaligen Opal. Foto: picture alliance/dpa | Stefan Sauer

Ein Gemisch aus Erdgas und Wasserstoff brennt ab beim Abschluss der Befüllung der ersten Wasserstoff-Pipeline. Gascade nutzt dafür einen Leitungsstrang der ehmaligen Opal.

Foto: picture alliance/dpa | Stefan Sauer

Nächster Schritt: Süddeutschland und Mitteleuropa

Der nun betriebsbereite Teil ist der erste Schritt zu einem flächendeckenden Roll-Out des Kernnetzes: Bis 2029 sollen die Industriezentren in Süddeutschland angeschlossen werden. Im Rahmen des Flow-Programms werden außerdem Leitungen nach Polen, Tschechien sowie in Richtung Bayern und Österreich umgestellt oder neu gebaut.

Damit will der FNB aus Hessen weitere H2-Importkorridore im Nord- und Ostseeraum erschließen. „Nur gemeinsam gelingt der Aufbau einer starken grenzüberschreitenden Wasserstoff-Wirtschaft“, so Gascade-Manager von dem Bussche.

Die fertige Infrastruktur soll auch das sogenannte Henne-Ei-Problem des Wasserstoffhochlaufs lösen: Mit verlässlichen Transportkapazitäten erhalten Wasserstoffproduzenten und -abnehmer die nötige Investitionssicherheit für eigene Projekte. Ab Anfang 2026 können Marktteilnehmer Ein- und Ausspeisekapazitäten im Kernnetz verbindlich reservieren. Die 22 Kernnetzbetreiber veröffentlichten im Oktober die entsprechenden Rahmenbedingungen.

2025: Das Jahr des Wasserstoff-Kernnetzes

Die Flow-Inbetriebnahme ist der größte Einzelbaustein des deutschen Wasserstoff-Kernnetzes in diesem Jahr – aber nicht der einzige. Im März nahm Nowega zwischen Lingen und Bad Bentheim den ersten Abschnitt des GET-H2-Leitungsprojekts in Betrieb. In Lingen planen RWE und BP bis 2027 jeweils Elektrolyseure mit 100 MW Kapazität.

Ebenfalls in Mitteldeutschland hat der Leipziger FNB Ontras eine 25 km lange Strecke zwischen Bad Lauchstädt und der TotalEnergies-Raffinerie in Leuna umgestellt. Dort entsteht mit dem Energiepark Bad Lauchstädt auch ein 30-MW-Elektrolyseur samt Wasserstoff-Kavernenspeicher.

Damit nimmt das Kernnetz insgesamt schneller Gestalt an als ursprünglich geplant. Ob es in diesem Tempo weitergeht? Bis 2032 soll das gesamte Netz fertiggestellt sein.
