Baustart von 100-MW-Elektrolyse 03.12.2025, 14:00 Uhr

Wie Hamburgs größte CO₂-Schleuder zur Wasserstofffabrik wird

Auf dem Gelände des gescheiterten Hamburger Kohlekraftwerks entsteht einer der größten Elektrolyseure Europas. Wir werfen einen Blick auf die bewegte Geschichte des Standorts sowie die geplante Technik.

Hier entsteht das Wasserstoffwerk Moorburg

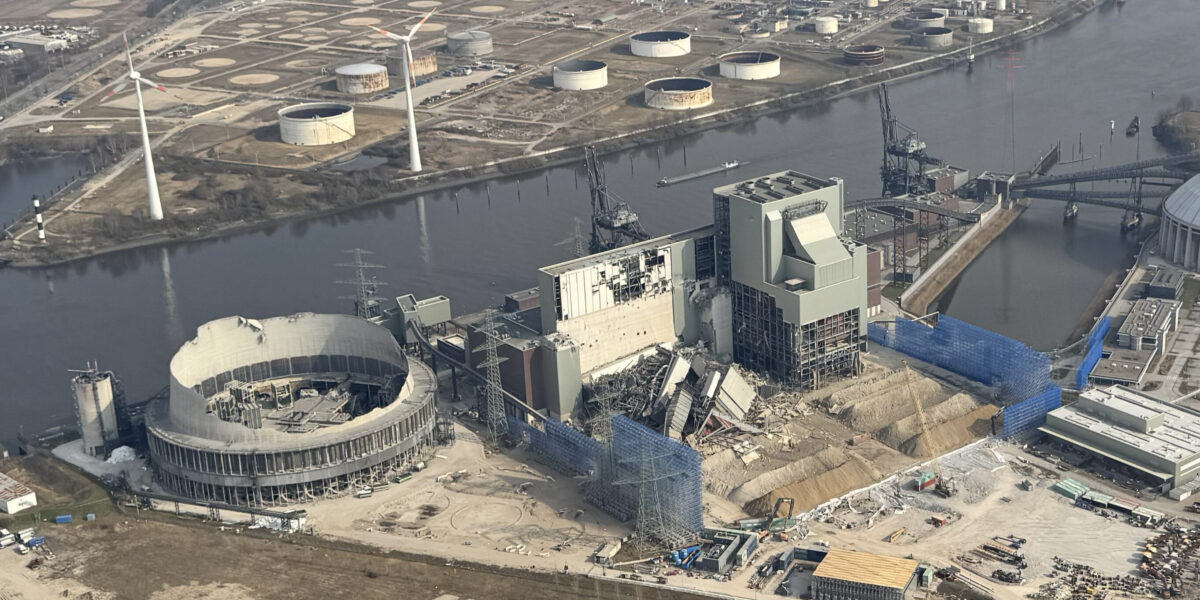

Ein Kohle-Gigant in Trümmern: Luftbild des Moorburg-Geländes nach der nur teilweise erfolgreichen Sprengung im März 2025.

Foto: picture alliance / ABBfoto

In Hamburg wird die Energiewende mal wieder konkret: Am Kohlekraftwerksstandort Moorburg wurde Montag (1. Dezember) der Grundstein für eine 100-MW-Elektrolyseur gelegt.

3,5 Mrd. € hatte das Kohlekraftwerk Moorburg einst gekostet. Fünf Jahre war es in Betrieb. Im Volllastbetrieb pumpten seine Schlote 8,5 Mio. t CO₂ pro Jahr in die Luft – mehr als jede andere Anlage in Norddeutschland. Jetzt soll ausgerechnet dieser Standort zu einem Zentrum der Wasserstoffwirtschaft werden.

Elektrolyse in Moorburg: Die wichtigsten Zahlen und Fakten

Leistung 100 MW PEM-Elektrolyse
Produktionsmenge 10.000 t H2 pro Jahr
Abwärme 13 MW für das Fernwärmenetz
Inbetriebnahme 2027
Förderung 154,1 Mio. € (Bund und Land Hamburg)

Kohle in Moorburg: Technisch top, wirtschaftlich ein Desaster

Moorburg war eines der modernsten Kohlekraftwerke Deutschlands. Der elektrische Wirkungsgrad lag bei der Inbetriebnahme im Jahr 2015 bei 46 bis 47 % und damit am oberen Rand des technisch Machbaren.

Stellenangebote im Bereich Energie & Umwelt

Energie & Umwelt Jobs
Rolls-Royce-Firmenlogo
Projektingenieur (m/w/d) Elektrotechnik Rolls-Royce
Friedrichshafen Zum Job
Daldrop + Dr.Ing.Huber GmbH + Co. KG-Firmenlogo
Projektleiter TGA (m/w/d) Reinraumtechnik Daldrop + Dr.Ing.Huber GmbH + Co. KG
Neckartailfingen Zum Job
noris network AG-Firmenlogo
Ingenieur (m/w/d) für Versorgungstechnik - Rechenzentrumsbau noris network AG
Nürnberg Zum Job
THOST Projektmanagement GmbH-Firmenlogo
Ingenieur*in / Projektmanager*in (m/w/d) in der Steuerung von Großprojekten im Bereich Energiewende THOST Projektmanagement GmbH
European Energy A/S-Firmenlogo
Grid Connection Specialist - Wind / PV (m/w/d) European Energy A/S
Markkleeberg bei Leipzig Zum Job
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur für Straßenplanung und -entwurf / Immissionsschutz (m/w/d) Die Autobahn GmbH des Bundes
Regensburg Zum Job
Stadtwerke Essen AG-Firmenlogo
Ingenieur / Techniker (gn) für Kanal- und Entwässerungsplanung Stadtwerke Essen AG
Berliner Stadtreinigung (BSR)-Firmenlogo
Betriebsleiter:in Biogasanlage (w/m/d) Berliner Stadtreinigung (BSR)
Berlin-Ruhleben Zum Job
swa Netze GmbH-Firmenlogo
Elektroingenieur (m/w/d) Einspeiseanlagen mit Führungsperspektive swa Netze GmbH
Augsburg Zum Job
Die Autobahn GmbH des Bundes, Niederlassung Südbayern-Firmenlogo
Ingenieur (m/w/d) Stoffstrom- und Abfallmanagement für die Außenstelle München-Maisach Die Autobahn GmbH des Bundes, Niederlassung Südbayern
München-Maisach Zum Job
Die Autobahn GmbH des Bundes, Niederlassung Südbayern-Firmenlogo
Sachbearbeiter Wassertechnik - Gewässerschutzbeauftragter (m/w/d) in der Außenstelle Maisach Die Autobahn GmbH des Bundes, Niederlassung Südbayern
Maisach Zum Job
Die Autobahn GmbH des Bundes, Niederlassung Südbayern-Firmenlogo
Umweltingenieur / Umwelttechniker als Ingenieur Abfallmanagement im Betrieb für die Außenstelle München-Maisach (m/w/d) Die Autobahn GmbH des Bundes, Niederlassung Südbayern
Maisach Zum Job
Stadtwerke Potsdam GmbH-Firmenlogo
Experte (m/w/d) Energieinfrastruktur und Bauprojekte - Planung und Realisierung - Stadtwerke Potsdam GmbH
Potsdam Zum Job
VSE Verteilnetz GmbH-Firmenlogo
Technischer Sachbearbeiter Sekundärtechnik-Ausführung Schutz- und Leittechnik (m/w/d) VSE Verteilnetz GmbH
Saarwellingen Zum Job
Netz Leipzig GmbH-Firmenlogo
Teamleitung (m/w/d) Leitstelle Strom Netz Leipzig GmbH
Leipzig Zum Job
Landesbetrieb Straßenwesen Brandenburg-Firmenlogo
Ingenieur / Ingenieurin (m/w/d) als Dezernatsleitung Planung West Landesbetrieb Straßenwesen Brandenburg
Potsdam Zum Job
Regierungspräsidium Freiburg-Firmenlogo
Bachelor / Diplom (FH) (w/m/d) Bau-, Chemie-, Umweltingenieurwesen, Verfahrenstechnik Regierungspräsidium Freiburg
Freiburg Zum Job
Gemeinde Steinen-Firmenlogo
Leiter/in des Fachbereichs Bauen und Umwelt (w/m/d) Gemeinde Steinen
Steinen Zum Job
Staatliches Hochbauamt Stuttgart-Firmenlogo
Ingenieur der Fachrichtung Landschaftsplanung / Landschaftsarchitektur / Umweltplanung (w/m/d) Staatliches Hochbauamt Stuttgart
Stuttgart, Stetten am kalten Markt Zum Job
BG ETEM-Firmenlogo
Ingenieur/-in (m/w/d) für den Außendienst als Aufsichtsperson BG ETEM
Region Hannover-Braunschweig-Göttingen Zum Job

Mit Kraft-Wärme-Kopplung (KWK) wäre sogar eine Brennstoffausnutzung von 60 % möglich gewesen. Doch in den sechs Jahren zwischen der Inbetriebnahme und der Stilllegung 2021 konnte das Kraftwerk sein Potenzial nie ausschöpfen.

Bürgerproteste und Materialprobleme

Die geplante Fernwärmeanbindung unter der Elbe scheiterte an Bürgerprotesten: die sogenannte Elbquerungsleitung wurde nie gebaut. Hinzu kamen Probleme mit dem neuartigen Hochleistungsstahl T24 (7CrMoVTiB10-10).

Der Werkstoff sollte höhere Dampftemperaturen und -drücke ermöglichen und so die Effizienz des Kraftwerks steigern. Doch an den Schweißnähten kam es zu wasserstoffinduzierter Spannungsrisskorrosion: Rund 10 % des verbauten Kesselstahls mussten ersetzt werden. Statt wie anfangs geplant 2012 ging das Kraftwerk deshalb erst 2015 ans Netz.

Aber schon 2021 kam das Aus. Im Rahmen des Kohleausstiegsgesetzes bot Vattenfall das Kraftwerk zur Stilllegung an und erhielt den Zuschlag: Moorburg wurde gegen eine Entschädigung vom Netz genommen, obwohl es technisch noch Jahrzehnte hätte laufen können. Für Vattenfall war die Stilllegung wirtschaftlich attraktiver als der Weiterbetrieb.

Shell und Mitsubishi steigen ein – und wieder aus

Nur wenige Wochen nach dem Ende des kommerziellen Betriebs drehte sich das Blatt erneut: Im Januar 2021 unterzeichneten Shell, Mitsubishi Heavy Industries, Vattenfall und die kommunale Wärme Hamburg eine Absichtserklärung für einen „Hamburg Green Hydrogen Hub“. Der ursprüngliche Plan: Ein 100-MW-Elektrolyseur sollte „voraussichtlich im Laufe des Jahres 2025″ grünen Wasserstoff produzieren.

Daraus wurde nichts. Die Rahmenbedingungen hatten sich geändert: steigende Kosten, unsichere Absatzmärkte, fehlende Wasserstoff-Infrastruktur. Shell und Mitsubishi zogen sich zurück, die Konstellation änderte sich komplett.

Robert Habeck übergibt 250 Mio. € Fördergeld

Im März 2023 übernahmen die Hamburger Energiewerke den Standort inklusive der 94 Mitarbeiter von Vattenfall. Fortan trieben sie den Rückbau voran.

Im August 2024 übergab der damalige Bundeswirtschaftsminister Robert Habeck die IPCEI-Förderbescheide – über 250 Mio. € für das Wasserstoffprojekt und das Hamburger Verteilnetz. Am 10. November 2024 wurde dann der erste Schornstein von Moorburg gesprengt.

Heute tragen die Hamburger Energiewerke und der Investor Luxcara (74,9 % Anteil) das Projekt. Geplante Inbetriebnahme: 2027.

Die Grundsteinlegung mit Hamburgs 1. Bürgermeister Peter Tschentscher am 1. Dezember. Foto: picture alliance/dpa | Georg Wendt

Die Grundsteinlegung mit Hamburgs 1. Bürgermeister Peter Tschentscher am 1. Dezember.

Foto: picture alliance/dpa | Georg Wendt

Welcher Elektrolyseur kommt zum Einsatz?

Jährlich soll der Standort Moorburg in seinem zweiten Leben rund 10.000 t grünen Wasserstoff erzeugen. Langfristig ist eine Skalierung auf bis zu 800 MW geplant. Am ehemaligen Kohlekraftwerksstandort befände sich damit eine der größten Wasserstoff-Produktionen Europas.

„Der Bau des Green Hydrogen Hub in Moorburg ist ein wichtiges Projekt der Energiewende in Hamburg“, erklärte Bürgermeister Peter Tschentscher bei der Grundsteinlegung. Umweltsenatorin Katharina Fegebank kündigte an, Hamburg zu einem „Wasserstofftor für Deutschland und Europa“ zu machen.

Siemens Energy liefert dafür einen PEM-Elektrolyseur mit 100 MW Leistung. Zum Vergleich: Der größte aktuell in Betrieb befindliche Elektrolyseur in Deutschland steht bei BASF in Ludwigshafen und leistet 54 MW. Produziert hat ihn ebenfalls Siemens Energy. Moorburg ist nicht der einzige neue Großauftrag für den Berliner Elektrolyseurhersteller: vergangene Woche hatte der Oldenburger Energieversorger EWE mit dem Bau von dem 320-MW-Elektrolyseur in Emden begonnen. Hier kommt ebenfalls die Siemens-Technik zum Einsatz.

Wasserstoff aus Elbwasser

Das Wasser für den Wasserstoff wird aus der Elbe entnommen und aufbereitet. Den für die Prozesse benötigten Ökostrom beziehen die Betreiber über Power Purchase Agreements (PPAs) aus Offshore-Windparks und PV-Anlagen.

Beim Elektrolyseprozess entsteht Abwärme von rund 13 MW, die ins Fernwärmenetz eingespeist werden soll. Die Menge könnte für bis zu 6.000 Haushalte reichen.

380-kV-Netz und Tiefwasserhafen: Warum Moorburg ideal ist

Die alte Kraftwerksinfrastruktur zahlt sich nun aus: Vor Ort gibt es noch aus den Kohlezeiten ein 380-kV-Höchstspannungsnetz für den Anschluss des Elektrolyseurs.

Zudem liegt das Gelände am seeschifftiefen Wasser. Hier können Tanker mit Wasserstoff oder Ammoniak aus Übersee anlegen. Zudem soll Moorburg über das Hamburger Wasserstoff-Industrie-Netz (HH-WIN) an das geplante Wasserstoff-Kernnetz angebunden werden.

Das HH-WIN soll zunächst 40 km, später bis zu 60 km lang werden. Die ersten Bauarbeiten haben schon begonnen, unter anderem ein Tunnelvortrieb unter dem Altenwerder Hauptdeich. Nach Fertigstellung soll die Hamburger Industrie jährlich mindestens 650.000 Tonnen CO₂ einsparen.

Volksentscheid drängt Hamburg zum Handeln

Im Oktober 2024 hatten die Bürger per Volksentscheid entschieden, dass die Hansestadt bis 2040 klimaneutral werden soll – fünf Jahre früher als geplant. Ein Gutachten des Hamburg Instituts und des Öko-Instituts zeigt, was das bedeutet: Die Stadt muss ihre fossilen Prozesse vollständig auf grünen Wasserstoff umstellen. Dafür braucht sie Importe und eigene Elektrolyseure. Moorburg kann beides liefern.

EU-Regeln verteuern den Wasserstoff

Doch selbst mit Förderung bleibt grüner Wasserstoff teuer. Ein Grund ist die EU-Regulierung. Die sogenannten RFNBO-Kriterien (Renewable Fuels of Non-Biological Origin) verlangen unter anderem, dass der Strom für die Elektrolyse aus neuen, zusätzlichen Erneuerbaren-Anlagen stammt und zeitlich mit der Produktion korreliert. Das treibt die Kosten.

„Das Kilogramm Wasserstoff wird etwa 50 % teurer, als es technisch notwendig wäre“, sagte EWE-Chef Stefan Dohler der Deutschen Presse-Agentur. Auch Bundeswirtschaftsministerin Katherina Reiche sieht das Problem: „Die Regulierung war so streng, dass sich das zarte Pflänzchen Wasserstoff gar nicht entfalten konnte“, sagte die CDU-Politikerin beim Ostdeutschen Wirtschaftsforum.

Mit Material der Deutsche Presse-Agentur (dpa)
