Wissenschaftslinie 05.08.2025, 15:44 Uhr

U6-Verlängerung: So entsteht der Tunnel nach Martinsried

München baut die U6 weiter: In Martinsried entsteht ein Tunnelprojekt, das Wissenschaft, Stadtentwicklung und Baukunst verknüpft.

U-Bahn München

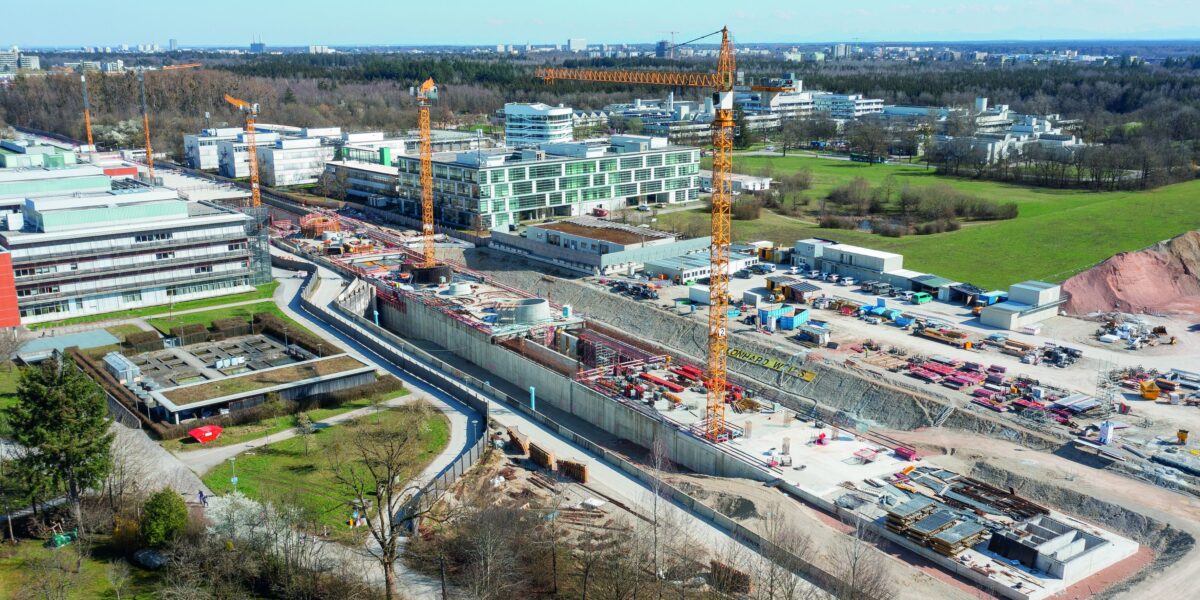

Die U-Bahnlinie 6 in München wird bis zum Forschungscampus Martinsried verlängert - ein anspruchsvolles Bauprojekt.

Foto: PERI Deutschland

München wächst – nicht nur in der Fläche, sondern auch in seiner Infrastruktur. Ein Beispiel dafür liefert die Verlängerung der U-Bahnlinie U6 nach Martinsried. Dort entsteht derzeit ein neuer Tunnelabschnitt, der nicht nur den Verkehr entlasten soll, sondern auch den direkten Zugang zu einem der wichtigsten Forschungsstandorte Europas schafft.

Martinsried im Südwesten der Stadt beheimatet eine Vielzahl wissenschaftlicher Einrichtungen, darunter das Biomedizinische Zentrum der LMU München und das Max-Planck-Institut für Biochemie. Diese Zentren werden künftig direkt an das Münchner Nahverkehrsnetz angeschlossen – und zwar durch eine Verlängerung der Linie U6. Gerne auch als Wissenschaftslinie bezeichnet.

Ein Kilometer Zukunft

Die neue Trasse der U6 führt rund einen Kilometer über den aktuellen Endpunkt Klinikum Großhadern hinaus bis nach Martinsried. Ab 2027 sollen dort die ersten Züge fahren – vorausgesetzt, die abschließende Testphase verläuft reibungslos. Gebaut wird seit Februar 2023, und bislang läuft alles nach Plan. „Wir haben noch einiges vor uns, liegen aber genau im Zeitplan“, sagt Bauleiter Chris Freudenberg von der ausführenden Baufirma LEONHARD WEISS.

Top Stellenangebote

Zur Jobbörse
RHEINMETALL AG-Firmenlogo
Verstärkung für unsere technischen Projekte im Bereich Engineering und IT (m/w/d) RHEINMETALL AG
deutschlandweit Zum Job
Forschungszentrum Jülich GmbH-Firmenlogo
PhD Position - Techno-economic assessment of geothermal plants with material co-production in energy systems Forschungszentrum Jülich GmbH
Jülich Zum Job
Landesbetrieb Straßenbau und Verkehr Schleswig-Holstein-Firmenlogo
Bauingenieurin / Bauingenieur (w/m/d) für den Bereich Straßenbau Landesbetrieb Straßenbau und Verkehr Schleswig-Holstein
Kiel, Flensburg, Rendsburg, Itzehoe, Lübeck Zum Job
Siegfried PharmaChemikalien Minden GmbH-Firmenlogo
Betriebsingenieur Mehrprodukte-Betrieb (w/m/d) Siegfried PharmaChemikalien Minden GmbH
Landeshauptstadt Wiesbaden-Firmenlogo
Teamleiter/-in Baugenehmigungsverfahren und Bauüberwachung (w/m/d) Landeshauptstadt Wiesbaden
Wiesbaden Zum Job
Staatliches Bauamt Nürnberg-Firmenlogo
Projektleiter (m/w/d) / Projektbearbeiter (m/w/d) in der Fachrichtung Elektrotechnik Staatliches Bauamt Nürnberg
Nürnberg Zum Job
ifp | Executive Search. Management Diagnostik.-Firmenlogo
Geschäftsführung (m/w/d) ifp | Executive Search. Management Diagnostik.
Ruhrgebiet Zum Job
TenneT TSO-Firmenlogo
Betriebsingenieur Offshore (m/w/d) TenneT TSO
Hannover Zum Job
Hochschule für Musik und Darstellende Kunst Frankfurt am Main-Firmenlogo
Ingenieur*in Energie, Klimaschutz und Transformation (w/m/d) Hochschule für Musik und Darstellende Kunst Frankfurt am Main
Frankfurt Zum Job
Oberfinanzdirektion Baden-Württemberg Bundesbau-Firmenlogo
Elektrotechnikingenieur (w/m/d) Oberfinanzdirektion Baden-Württemberg Bundesbau
Freiburg Zum Job
Birkenstock Productions Hessen GmbH-Firmenlogo
Ingenieur / Meister / Techniker Elektrotechnik / Automatisierungstechnik (m/w/d) Birkenstock Productions Hessen GmbH
Steinau an der Straße Zum Job
Staatliches Baumanagement Region Nord-West-Firmenlogo
Architekten, Bau- und Elektroingenieure (m/w/d) Staatliches Baumanagement Region Nord-West
Wilhelmshaven Zum Job
Staatliches Baumanagement Region Nord-West-Firmenlogo
Architekten / Bauingenieure (m/w/d) Hochbau Staatliches Baumanagement Region Nord-West
verschiedene Standorte Zum Job
Staatliches Baumanagement Region Nord-West-Firmenlogo
Ingenieure (m/w/d) Versorgungstechnik bzw. Technische Gebäudeausrüstung Staatliches Baumanagement Region Nord-West
Wilhelmshaven, Bad Iburg, Oldenburg, Aurich, Meppen, Emden Zum Job
Staatliches Baumanagement Region Nord-West-Firmenlogo
Ingenieure (m/w/d) der Fachrichtungen konstruktiver Ingenieurbau/Tiefbau/Geo-/Naturwissenschaften/Landschaftsbau Staatliches Baumanagement Region Nord-West
verschiedene Standorte Zum Job
Staatliches Baumanagement Region Nord-West-Firmenlogo
Ingenieure (m/w/d) Elektrotechnik Staatliches Baumanagement Region Nord-West
verschiedene Standorte Zum Job
WITTENSTEIN SE-Firmenlogo
Werkleitung (w/m/d) mit Leitwerksfunktion WITTENSTEIN SE
Igersheim-Harthausen Zum Job
GOLDBECK SOLAR GmbH-Firmenlogo
Bauleiter (m/w/d) PV-Dachanlagen GOLDBECK SOLAR GmbH
deutschlandweit Zum Job
Schleifring GmbH-Firmenlogo
Vertriebsingenieur Maschinenbau & Elektrotechnik (m/w/d) Schleifring GmbH
Fürstenfeldbruck Zum Job
Landesbetrieb Straßenbau und Verkehr Schleswig-Holstein-Firmenlogo
Bauingenieurin / Bauingenieur (w/m/d) für den konstruktiven Ingenieurbau im Geschäftsbereich 3 "Erhaltung, Kompetenzzentrum Brücken" Landesbetrieb Straßenbau und Verkehr Schleswig-Holstein
Rendsburg, Lübeck, Kiel, Itzehoe, Flensburg Zum Job

Inzwischen sind über 340.000 m³ Erde und Kies ausgehoben, mehr als 3.700 Bohrpfähle eingebracht, und auch der Rohbau des neuen Bahnhofs nimmt sichtbar Gestalt an. Etwa drei Viertel des Tunnels werden bis Ende 2025 fertiggestellt sein – trotz anspruchsvoller Baugrundverhältnisse und komplexer Technik.

Wissenschaftslinie mit Symbolkraft

Die U6 gilt als zentrale Lebensader für den Wissenschaftsraum München. Bereits heute verbindet sie den Campus Garching im Norden mit dem Klinikum Großhadern im Süden. Die neue Endstation Martinsried vervollständigt diese Linie – auch bekannt als „Brain Train“ – und bringt so unterschiedliche Forschungs- und Bildungseinrichtungen enger zusammen.

Für Studierende, Lehrende und Forschende verkürzt sich nicht nur der Weg, sondern es entsteht eine symbolische wie funktionale Verbindung zwischen Spitzenforschung und öffentlichem Nahverkehr. Ein modernes Mobilitätskonzept trifft auf wissenschaftlichen Fortschritt.

Schwieriger Boden, clevere Technik

Der Baugrund in Martinsried ist alles andere als ideal. Teile des Geländes wurden in den 1950er Jahren als Deponie genutzt. Altlasten, instabile Schichten und inhomogener Boden stellen das Bauteam vor besondere Herausforderungen. „Manche Bereiche lassen sich nicht mit Radladern befahren. Wir mussten Geogitter verlegen und mit Recyclingmaterial stabilisieren“, erklärt Chris Freudenberg.

Dazu kommt das Grundwasser, das quer zur Tunnelachse verläuft. Eine eigens errichtete Pumpanlage führt das Wasser temporär über Rohre an der Baustelle vorbei – oben aus dem Boden heraus, unten wieder hinein. Später übernimmt eine durchlässige Kiesschicht unterhalb der Tunnelkonstruktion diese Aufgabe dauerhaft.

U-Bahn betonieren

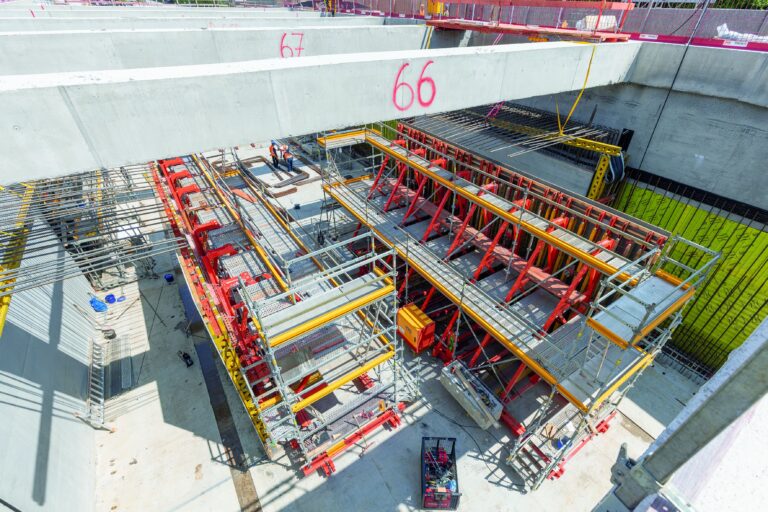

In bis zu 12 m Tiefe werden Bodenplatte, Wände und Decke aufgelöst, also unabhängig voneinander hergestellt. In Taktlängen von jeweils 10 m werden zuerst die Außenwände im Pilgerschrittverfahren betoniert.

Foto: PERI Deutschland

Deckel drüber, Tunnel drunter

Ein besonderer Abschnitt liegt unter der Straße „Am Klopferspitz“. Um dort den Verkehr nicht über Monate zu sperren, wurde auf eine sogenannte Deckelbauweise gesetzt. Das Prinzip: Zunächst entsteht ein Beton-Deckel über dem künftigen Tunnel. Danach wird darunter weitergebaut, während der Straßenverkehr oberirdisch weiterläuft.

Diese Methode kommt auch an der Elisabeth-Stoeber-Straße zum Einsatz – immer dann, wenn der Platz beengt ist oder wichtige Verkehrsadern überquert werden. Stählerne Träger, Unterwasserbeton und spezielle Entlüftungsrohre sorgen dabei für Sicherheit, Dichtigkeit und Stabilität.

Bahnhof mit Zellstruktur

Der neue U-Bahnhof wird nicht nur funktional, sondern auch architektonisch besonders. Elf große Öffnungen in der Decke lassen Tageslicht in den unterirdischen Raum fallen. Ihre Formen erinnern an biologische Zellstrukturen – ein bewusster Verweis auf die benachbarten biomedizinischen Institute.

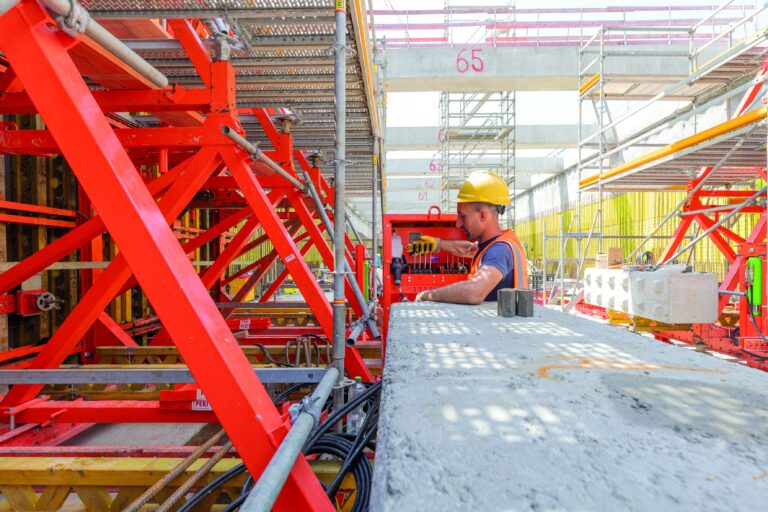

Für diese komplexen Geometrien kommen speziell angefertigte Schalungskörper zum Einsatz. Der Beton muss mit äußerster Präzision gegossen werden. Sichtbeton – also Beton, dessen Oberfläche nach außen sichtbar bleibt – verlangt hohe Sorgfalt: „Sichtbeton im Ingenieurbau ist eine besondere Herausforderung“, betont Freudenberg. „Vor allem bei großen Bauteilen mit viel Bewehrung, wie sie im Tunnelbau üblich sind.“

Ein kleines Modell half dem Team im Vorfeld dabei, die Qualität und Umsetzbarkeit der architektonischen Anforderungen zu prüfen.

Hydraulik ersetzt den Kran

Auf der Tunneltrasse selbst wird mit innovativer Technik gearbeitet. Die Wände des Tunnels werden einseitig gegen die Bohrpfahlwände betoniert – eine ungewöhnliche Methode. Das Besondere: Die Schalungseinheiten lassen sich hydraulisch in Längs- und Querrichtung bewegen, ganz ohne Kran. Entwickelt wurde das System von PERI, einem Unternehmen aus Weißenhorn.

Dabei greifen verschiedene Systeme ineinander: klassische Wandschalung, modulare Bauteile aus dem VARIOKIT-Baukasten, Gerüste und Stützböcke. Diese Technik, die erst kürzlich auf der Fachmesse bauma 2025 vorgestellt wurde, beweist nun in München ihre Praxistauglichkeit – unter realen Baustellenbedingungen.

Peri Wandschalwagen

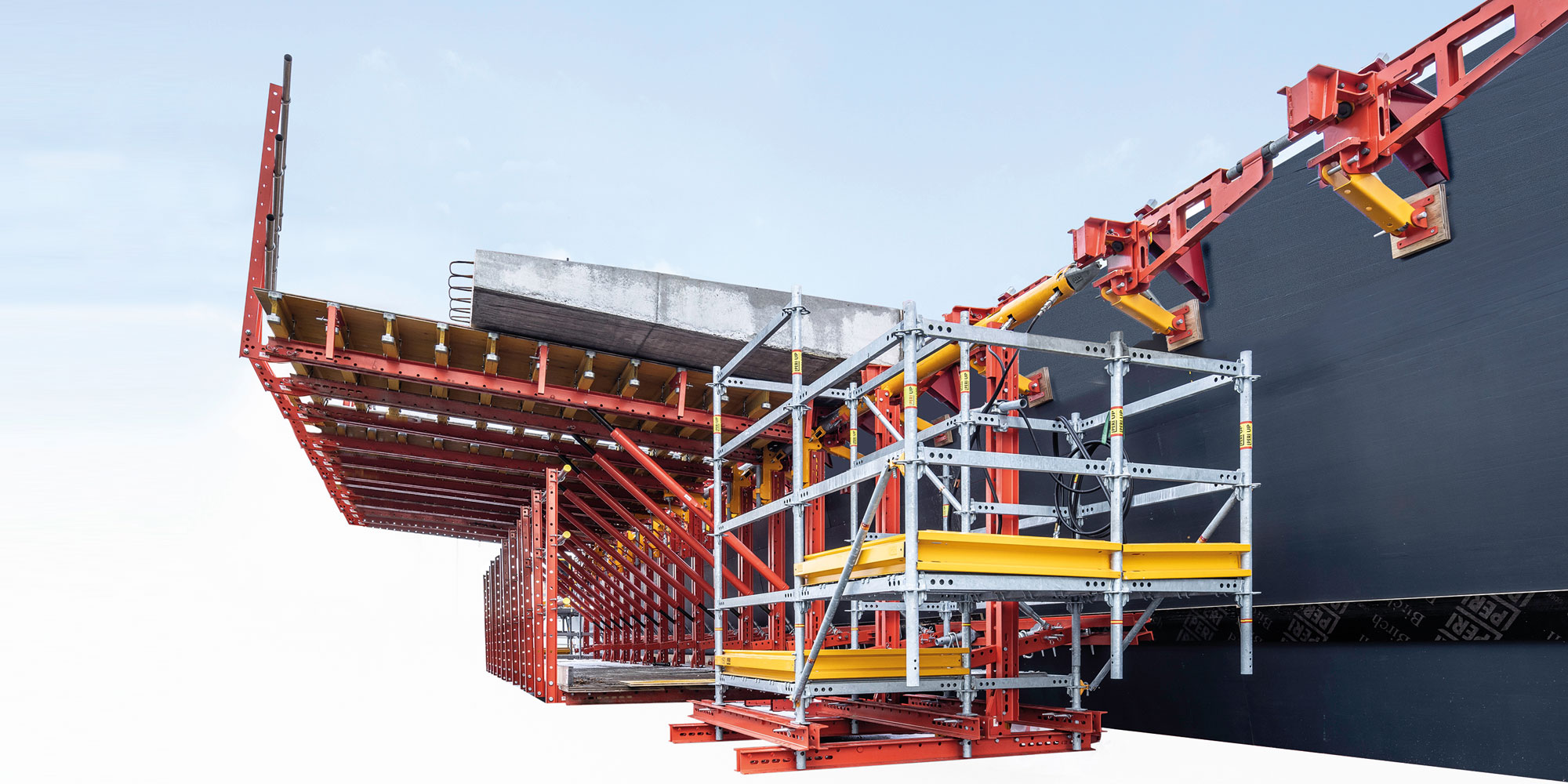

Der neuartige PERI Wandschalwagen ist eine Systemkombination aus dem VARIO GT 24 Träger-Wandschalungssystem, dem SB Stützbocksystem, dem VARIOKIT Ingenieurbaukasten und dem PERI UP Gerüstbaukasten. PERI Deutschland

Forschung verlangt Ruhe

Direkt neben dem neuen Tunnel liegen Forschungseinrichtungen, in denen empfindliche Geräte stehen – etwa Elektronenmikroskope oder Lasersysteme. Diese reagieren empfindlich auf Erschütterungen und Lärm. Damit der künftige U-Bahn-Verkehr keine störenden Vibrationen überträgt, wird ein spezielles Dämpfungssystem verbaut.

Eine elastisch gelagerte Betonplatte federt die Zugbewegungen ab. Ergänzt wird sie durch Unterschottermatten und wartungsfreundliche Öffnungen, mit denen einzelne Dämpfungselemente bei Bedarf ausgetauscht werden können. Ziel ist, die Eigenfrequenz des Bodens auf unter 5 Hz zu senken – ein Wert, der für ruhige Arbeitsbedingungen entscheidend ist.

2027 sollen die ersten Züge rollen

Nach der Fertigstellung des Rohbaus folgen Abdichtung, Gleisbau und technische Ausstattung. Ein Meilenstein wird der Moment sein, wenn das Grundwasser wieder seinen natürlichen Lauf nehmen kann. Über sogenannte Überbohrfenster wird dann das aktuelle Pumpsystem ersetzt.

Wenn alles nach Plan läuft, beginnt 2027 der Testbetrieb. Spätestens dann wird die U6 Martinsried erreichen – und mit ihr ein neuer Takt für Wissenschaft und Stadtentwicklung beginnen.
