Kraftwerk Altbach 22.10.2025, 16:46 Uhr

Kein Platz? Kein Problem! Schwerlastlogistik am Limit

Mammoet löst das Platzproblem beim Bau des neuen Kraftwerks Altbach mit Schiffstransporten, Präzisionskranen und Just-in-Time-Logistik.

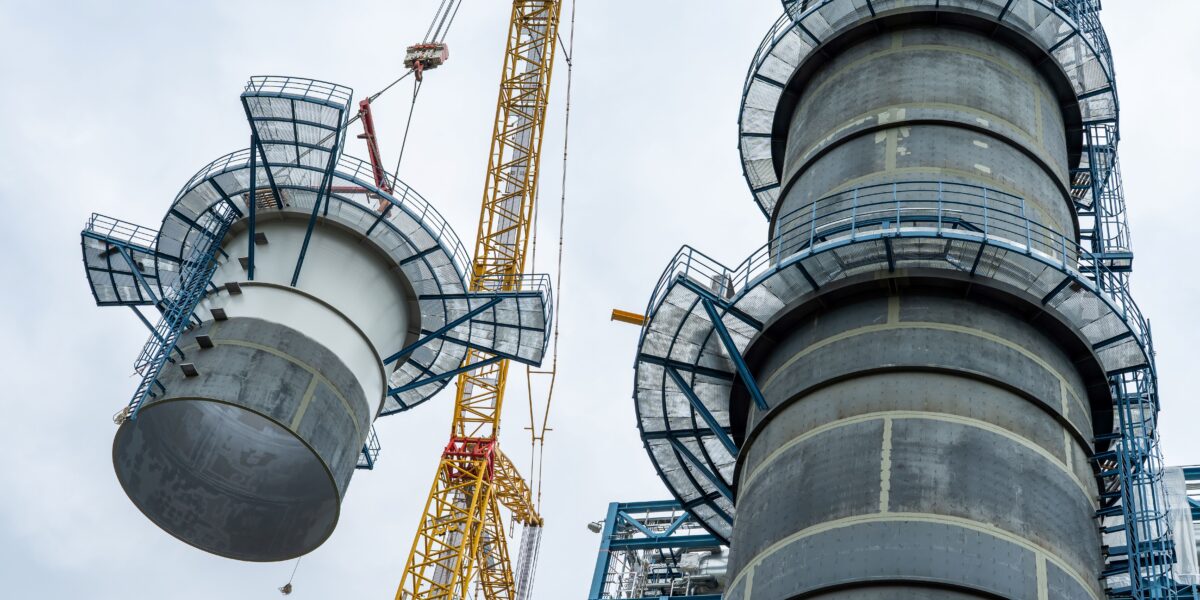

Schweres Heben eines Stapelmoduls für den großen Schornstein

Schweres Heben eines Stapelmoduls für den großen Schornstein. Bis das Modul auf der Baustelle war, mussten einige logistische Klimmzüge unternommen werden.

Foto: Mammoet

Wenn der Platz knapp wird, fängt die Ingenieurskunst erst richtig an. In Altbach bei Stuttgart, direkt am Neckar, entsteht derzeit ein neues Kraftwerk der EnBW – umweltfreundlich, wasserstofffähig und dicht an ein bestehendes Kohlekraftwerk gebaut. Der Standort ist eng, die Aufgabe komplex. Und genau hier kam Mammoet ins Spiel: mit einem Plan, der so einfach wie genial war – zumindest auf dem Papier.

Eine Baustelle ohne Spielraum

 Das neue Gas- und Dampfturbinenkraftwerk steht für den sogenannten „Fuel Switch“: eine Anlage, die heute mit Erdgas läuft, aber künftig auch Wasserstoff oder Mischungen beider Brennstoffe nutzen kann. Damit bereitet EnBW den Übergang von fossilen zu klimafreundlichen Energieträgern vor.

Das Problem: Die neue Anlage entsteht unmittelbar neben dem alten Kohlekraftwerk, das aus strategischen Gründen in Reserve bleibt – jederzeit einsatzbereit.

Stellenangebote im Bereich Immobilien, Bau, Finanzierung

Immobilien, Bau, Finanzierung Jobs
TenneT-Firmenlogo
Servicetechniker Instandhaltung Umspannwerke (m/w/d) TenneT
Bayreuth Zum Job
Die Autobahn GmbH des Bundes-Firmenlogo
Abteilungsleitung Konstruktiver Ingenieurbau (m/w/d) Hennigsdorf Die Autobahn GmbH des Bundes
Hennigsdorf Zum Job
DELTA Gruppe-Firmenlogo
Fachplaner / Projektleiter Versorgungstechnik (m/w/d) DELTA Gruppe
Regensburg, Geisenhausen, Landshut Zum Job
TÜV Technische Überwachung Hessen GmbH-Firmenlogo
Qualifizierung Kfz-Prüfingenieur (m/w/d) bzw. Kfz-Sachverständiger (m/w/d) TÜV Technische Überwachung Hessen GmbH
Heppenheim, BIschofsheim Zum Job
noris network AG-Firmenlogo
Techniker Zutrittskontrolle & Videoüberwachung / Datacenter Engineer (m/w/d) noris network AG
Nürnberg Zum Job
GVE Grundstücksverwaltung Stadt Essen GmbH-Firmenlogo
Projektleiter (m/w/d) Städtische Hochbauprojekte GVE Grundstücksverwaltung Stadt Essen GmbH
Landkreis Grafschaft Bentheim-Firmenlogo
Bauingenieur*in der Fachrichtung Straßenbau / Verkehrswesen / Straßenplanung oder vergleichbar Landkreis Grafschaft Bentheim
Nordhorn Zum Job
Stadt Neumünster-Firmenlogo
Ingenieur*in in der Fachrichtung Architektur Stadt Neumünster
Neumünster Zum Job
Stadtreinigung Hamburg-Firmenlogo
Ingenieur (all genders) Hochbau Stadtreinigung Hamburg
Hamburg Zum Job
Thüringer Landgesellschaft mbH-Firmenlogo
Sachbearbeiter Bereich Wasserwirtschaft (m/w/d) Thüringer Landgesellschaft mbH
Erfurt-Mittelhausen Zum Job
WipflerPLAN Planungsgesellschaft mbH-Firmenlogo
Projektingenieur / Planungsingenieur (m/w/d) für Siedlungswasserwirtschaft WipflerPLAN Planungsgesellschaft mbH
Donauwörth, München-Ost (Grasbrunn), München-West (Planegg), Pfaffenhofen an der Ilm Zum Job
Stadtreinigung Hamburg-Firmenlogo
Ingenieur (all genders) Tiefbau Stadtreinigung Hamburg
Hamburg Zum Job
VDZ Service GmbH-Firmenlogo
Auditor (m/w/d) für die Validierung von Umweltmerkmalen und für die Produktzertifizierung VDZ Service GmbH
Düsseldorf Zum Job
Thüringer Landgesellschaft mbH-Firmenlogo
Bauingenieur (m/w/d) Thüringer Landgesellschaft mbH
Thüringer Landgesellschaft mbH-Firmenlogo
Projektingenieur Wasserbau (m/w/d) Thüringer Landgesellschaft mbH
Erfurt, Meiningen, Neustadt an der Orla, Sondershausen Zum Job
Egger Holzwerkstoffe Brilon GmbH & Co. KG-Firmenlogo
Absolvent / Nachwuchsingenieur (w/m/d) Technik und Produktion Egger Holzwerkstoffe Brilon GmbH & Co. KG
Stadtverwaltung Frankenthal-Firmenlogo
Bereichsleiter (m/w/d) Gebäude und Grundstücke Stadtverwaltung Frankenthal
Frankenthal (Pfalz) Zum Job
Stadt Offenburg-Firmenlogo
Techniker*in Straßenbau - Bauüberwachung und Genehmigungsverfahren (m/w/d) Stadt Offenburg
Offenburg Zum Job
Sprint Sanierung GmbH-Firmenlogo
Bauingenieur / Betriebswirt / Bautechniker / Handwerksmeister als Niederlassungsleiter (m/w/d) Sprint Sanierung GmbH
Berlin-Ahrensfelde Zum Job
Allbau Managementgesellschaft mbH-Firmenlogo
Projektleiter Wohnungsbau (m/w/d) Energetische Modernisierung Allbau Managementgesellschaft mbH

Stillstand? Keine Option. Die Baustelle glich daher einem Schachbrett mit zu vielen Figuren. Jeder Quadratmeter musste doppelt durchdacht werden. „Wir mussten den Platz optimal nutzen und gleichzeitig sicherstellen, dass der laufende Betrieb nicht gestört wird“, beschreibt Andreas Franzke, Senior Sales Manager Power & Nuclear bei Mammoet, die Herausforderung.

Der Neckar als Rettungsanker

Das Kraftwerk liegt direkt am Neckar – ein Glücksfall, aber nicht ohne Tücken. Zwar gibt es dort einen bestehenden Anlegeplatz, doch der dient ausschließlich der Kohleanlieferung. „Seine Nutzung hätte die Aktivitäten vor Ort erheblich beeinträchtigt“, erklärt Franzke.

Mammoet führte daher eine Machbarkeitsstudie durch – mit überraschendem Ergebnis: Statt umständlicher Umwege über Land schlug das Team einen temporären Schiffsanleger direkt vor der Baustelle vor.

Ein Provisorium also, das den entscheidenden Vorteil bot: Der Hauptkran konnte direkt am Fluss positioniert werden und sowohl beim Entladen als auch beim Montieren der tonnenschweren Komponenten im Einsatz bleiben.

Der Ansatz passte perfekt zur sogenannten Just-in-Time-Strategie – einer logistischen Taktung, bei der Bauteile erst dann geliefert werden, wenn sie wirklich gebraucht werden. So blieb die Baustelle frei von unnötigen Lagerflächen und Engpässen.

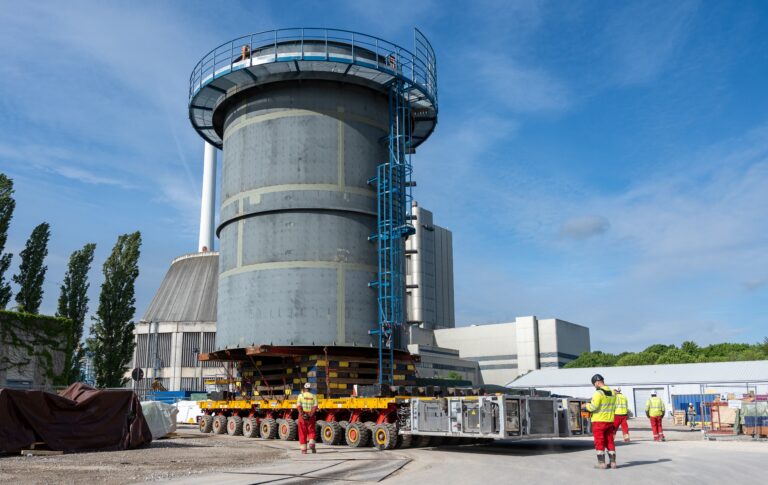

Ein Stapelmodul des Kraftwerks Altbach auf dem Weg zur Baustelle

Ein Stapelmodul des Kraftwerks Altbach auf dem Weg zur Baustelle.

Foto: Mammoet

Vom Hafen in Schiedam bis ans Kraftwerkstor

Ein wesentlicher Teil der Arbeit fand gar nicht in Deutschland statt. Viele der größten Bauteile – darunter Module des Abhitzedampferzeugers (HRSG), eine 400-Megawatt-Gasturbine und der Generator – wurden zunächst im Mammoet-Lager im niederländischen Schiedam zwischengelagert.

Dort sortierte und prüfte das Team die Komponenten, bevor sie mit Spezialschiffen über Rhein und Neckar nach Altbach gebracht wurden – millimetergenau terminiert, um keine Wartezeiten zu erzeugen.

Diese Transporte waren alles andere als Routine. Einige Module wogen bis zu 250 t und maßen 30 m in der Länge. Damit passten sie gerade so auf die speziell ausgerüsteten Pontons. Das Entladen über den provisorischen Anleger erforderte eine exakte Abstimmung von Wasserstand, Strömung und Wind.

250 t in Bewegung: Krane in Präzisionsarbeit

Auf der Baustelle selbst spielte Schwerlasttechnik die Hauptrolle. Mammoet setzte zwei Raupenkrane ein: einen Hauptkran mit 1350 t Traglast und einen zweiten mit 600 t. Gemeinsam hoben sie die langen HRSG-Module zuerst horizontal, dann vertikal – ein Balanceakt, bei dem keine Verformung erlaubt war.

„Es handelt sich um ein flexibles Modul, das keine Verformung toleriert und daher stets gerade gehalten werden musste“, sagt Projektleiter Leonid Sinelnikov.

Um das sicherzustellen, entwickelte Mammoet ein eigenes Rigging-System mit Traversen und Litzenhebern. Damit ließ sich jedes Bauteil präzise ausrichten, bevor es montiert wurde – millimetergenau, trotz der gewaltigen Masse.

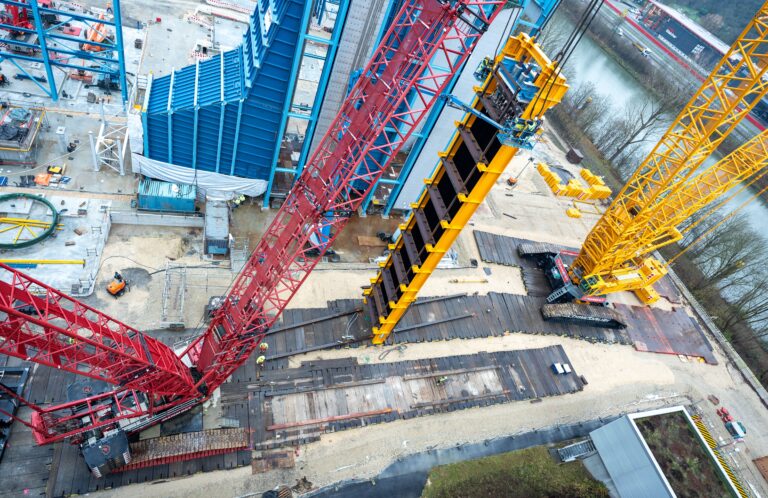

Schweres Heben eines 30 m langen HRSG-Moduls

Schweres Heben eines 30 m langen HRSG-Moduls.

Foto: Mammoet

Wenn der Flughafen mitreden muss

Manche Aufgaben gingen sogar über das Kraftwerksgelände hinaus. Weil der Kranausleger beim Heben über ein bestehendes Gebäude schwenkte, war eine Genehmigung vom Flughafen Stuttgart erforderlich. Die Flughafensicherung musste sicherstellen, dass der lange Ausleger nicht in den kontrollierten Luftraum ragte. Ein Beispiel dafür, wie viele Instanzen bei Großprojekten ineinandergreifen.

Auch die 400-MW-Gasturbine stellte besondere Ansprüche. Ihr Fundament musste absolut eben liegen – eine Vorgabe, die bei einer Last von über 350 t keineswegs selbstverständlich ist.
„Schweres Stahl-Rigging bringt gewisse Toleranzen mit sich. Die massiven Schlingen und Grommets sind nie exakt gleich lang – und das hätte nicht den Anforderungen des Kunden entsprochen“, erläutert Sinelnikov.

Die Lösung: Litzenheber, die ins Rigging integriert wurden und eine Feinausrichtung während des Hebevorgangs erlaubten.

Über die Straße zum Schornstein

Auch die Stapelmodule für den Schornstein verlangten Fingerspitzengefühl. Sechs Einheiten, bis zu 18 m hoch und 95 t schwer, mussten über eine öffentliche Straße bewegt werden – ein Weg von gerade einmal 75 m, der dennoch Wochen an Vorbereitung erforderte.

Das Team scannte die Strecke in 3D, plante jeden Zentimeter und legte notfalls temporäre Fahrplatten aus. Die Module wurden zuvor außerhalb der Baustelle vormontiert, um die Arbeiten im engen Gelände zu verkürzen.
