Fertigstellung 2023 19.03.2025, 18:35 Uhr

Immer noch kein Gas: LNG-Terminal Stade vor dem Aus?

LNG-Terminal Stade bleibt außer Betrieb. Inzwischen ist auch der Grund bekannt, es gibt einen Streit um den Anschluss an das Gasnetz.

LNG-Schiff

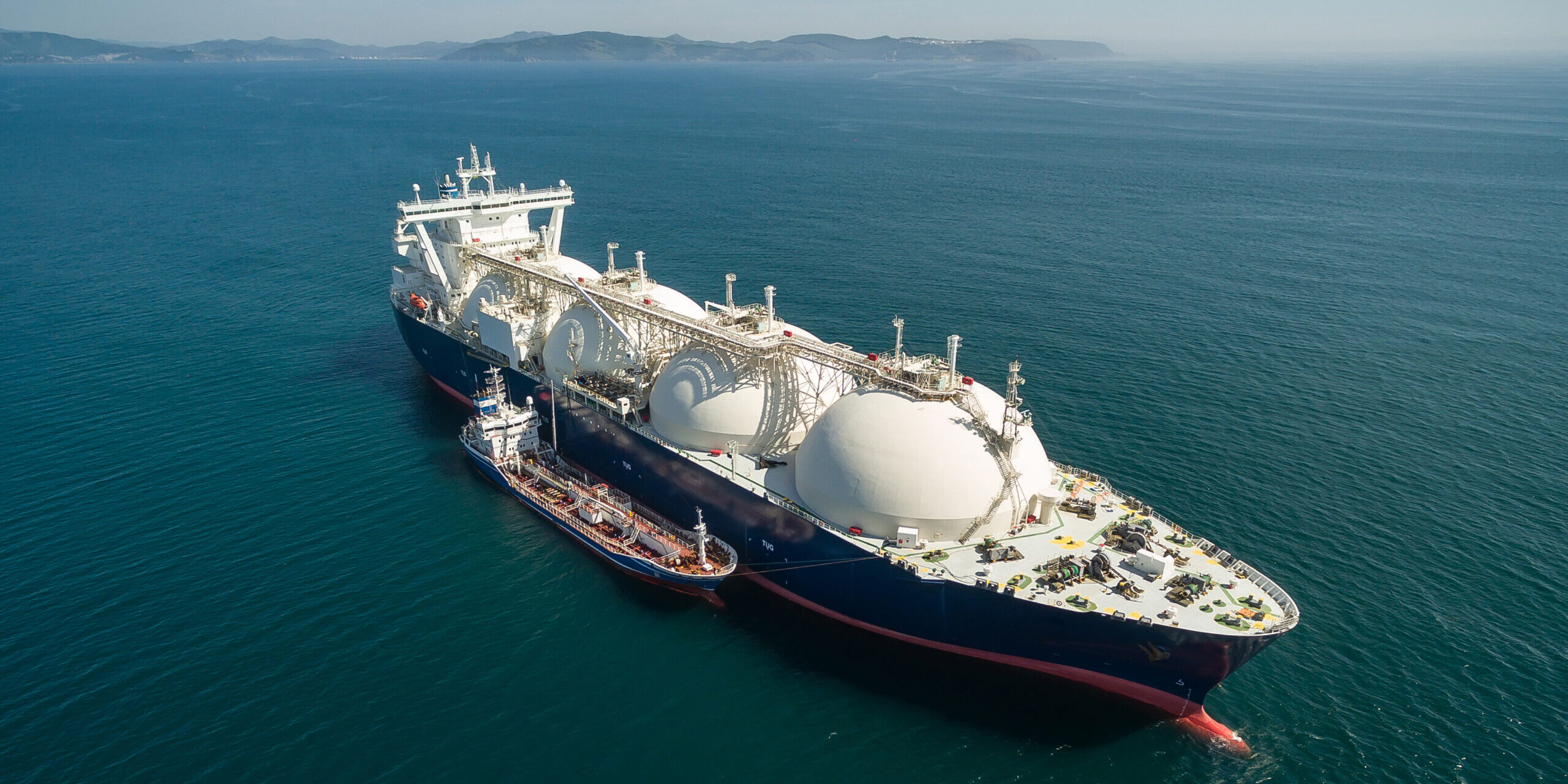

Auch zwei Jahre nach der Fertigstellung fahren keine Frachtschiffe das LNG-Terminal Stade an.

Foto: Panthermedia / Altinosmanaj

Ein Jahr nach der Ankunft des schwimmenden LNG-Terminalschiffs „Energos Force“ wartet das Terminal in Stade noch immer auf seine Inbetriebnahme. Obwohl der Anleger bereits seit Ende 2023 fertiggestellt ist, bleibt die Infrastruktur ungenutzt. Die Deutsche Energy Terminal (DET), die bundeseigene Betriebsgesellschaft, konnte bislang keinen Termin für den Start nennen.

Ein DET-Sprecher erklärte auf Anfrage, dass noch Restarbeiten an den technischen Anlagen erforderlich seien. Diese sogenannten Suprastruktur-Anlagen umfassen unter anderem Verladearme und Rohrleitungen, die das Schiff mit dem Gasnetz verbinden. Darüber hinaus fehlen nach wie vor essenzielle Dokumentationen für den sicheren Betrieb.

Warum sich die Fertigstellung verzögert und welche konkreten Arbeiten noch ausstehen, blieb zunächst unbeantwortet. Das war der Stand am 15. März. Am Montag, dem 19. März sickerte durch, dass es Streit um die Anbindung zwischen Terminal und Gasnetz gibt.

Stellenangebote im Bereich Energie & Umwelt

Energie & Umwelt Jobs
FERCHAU GmbH-Firmenlogo
Projektingenieur Verfahrenstechnik / Anlagenbau (m/w/d) FERCHAU GmbH
Dortmund Zum Job
TÜV NORD GROUP-Firmenlogo
Sachverständige:r im Bereich Anlagensicherheit Immissionsschutz und Störfallvorsorge TÜV NORD GROUP
Hamburg, bundesweit Zum Job
Berliner Stadtreinigung (BSR)-Firmenlogo
Gruppenleiter:innen für Projektsteuerung und Projektleitung Anlagenbau (w/m/d) Berliner Stadtreinigung (BSR)
THOST Projektmanagement GmbH-Firmenlogo
Projektmanager*in/ Projektmitarbeiter*in (m/w/d) Flächenmanagement THOST Projektmanagement GmbH
Dresden, Berlin, Leipzig, Hamburg Zum Job
3M Deutschland GmbH-Firmenlogo
Senior Research Product Development Engineer (R&D) - Electrical Markets (m/f/*) 3M Deutschland GmbH
Technische Universität Darmstadt-Firmenlogo
Universitätsprofessur für Energieprozesstechnik (W3) Technische Universität Darmstadt
Darmstadt Zum Job
Wirtschaftsbetrieb Hagen AöR-Firmenlogo
Werkstudent*in Siedlungswasserwirtschaft (w/m/d) Wirtschaftsbetrieb Hagen AöR
Dr. Born - Dr. Ermel GmbH-Firmenlogo
Projektleiter Ingenieur Abwasserbehandlung (m/w/d) Dr. Born - Dr. Ermel GmbH
Frankfurt am Main Zum Job
Stadtwerke Augsburg Holding GmbH-Firmenlogo
Technischer Revisor (m/w/d) Schwerpunkt Prozessprüfung im Bereich Versorgung und ÖPNV Stadtwerke Augsburg Holding GmbH
Augsburg Zum Job
Stadtwerke Esslingen am Neckar GmbH & Co. KG-Firmenlogo
Projektingenieur Wärme- und Kältetechnische Projekte (w/m/d) Stadtwerke Esslingen am Neckar GmbH & Co. KG
Esslingen am Neckar Zum Job
Die Autobahn GmbH des Bundes-Firmenlogo
Ingenieur (w/m/d) Schwerpunkt Abfall- und Bodenmanagement Die Autobahn GmbH des Bundes
Stadtwerke Essen-Firmenlogo
Ingenieur/Techniker (gn) für Kanal- und Entwässerungsplanung Stadtwerke Essen
Fachhochschule Südwestfalen-Firmenlogo
Budde-Stiftungsprofessur für Erneuerbare Energien, insbesondere Wasserstoff Fachhochschule Südwestfalen
Iserlohn Zum Job
TransnetBW GmbH-Firmenlogo
Ingenieur (m/w/d) Leittechnik TransnetBW GmbH
Wendlingen am Neckar, Bruchsal Zum Job
TransnetBW GmbH-Firmenlogo
Ingenieur Asset Management (m/w/d) TransnetBW GmbH
Stuttgart Zum Job
Eproplan GmbH Beratende Ingenieure-Firmenlogo
Projektleiter*in (m/w/d) Versorgungstechnik im Bereich der technischen Gebäudeausrüstung (HLSK) Eproplan GmbH Beratende Ingenieure
Stuttgart Zum Job
Eproplan GmbH Beratende Ingenieure-Firmenlogo
Projektleiter*in Energiekonzepte und Energieeffizienz Eproplan GmbH Beratende Ingenieure
Stuttgart Zum Job
Eproplan GmbH Beratende Ingenieure-Firmenlogo
Projektleiter*in Elektrotechnik (m/w/d) Schwerpunkt Elektro- und Leittechnik Eproplan GmbH Beratende Ingenieure
Stuttgart Zum Job
THOST Projektmanagement GmbH-Firmenlogo
Ingenieur*in (m/w/d) im Projektmanagement Bereich Energietechnik / Elektrotechnik THOST Projektmanagement GmbH
Göttingen, Bremen, Lübeck, Kiel, Leipzig, Hamburg, Heide, Pforzheim Zum Job
Wirtschaftsbetrieb Hagen AöR-Firmenlogo
Bauingenieur*in Siedlungswasserwirtschaft - Grundstücksentwässerung (w/m/d) Wirtschaftsbetrieb Hagen AöR

Update 19. März: Darum kann das Terminal nicht in Betrieb genommen werden

Wie gerade geschrieben, gibt es einen Streit um die Anbindung des LNG-Terminals, weshalb es nicht in Betrieb genommen werden kann. Der Grund: Die Hanseatic Energy Hub GmbH (HEH) hat ihren Vertrag mit der bundeseigenen Deutschen Energy Terminal GmbH (DET) über die Bereitstellung der Anbindung zwischen dem Terminal und dem Gasnetz gekündigt, wie eine HEH-Sprecherin mitteilte. Die DET ist für den Betrieb des Terminals verantwortlich, doch ohne die Verbindung zum Gasnetz ist dieser nicht realisierbar.

Laut der Sprecherin habe HEH sämtliche vertraglichen Verpflichtungen für den Bau der sogenannten „Suprastruktur“ erfüllt. Zudem habe man sich in den vergangenen Monaten weit über die vereinbarten Aufgaben hinaus engagiert und mit einem erfahrenen Team die Inbetriebnahme aktiv unterstützt. Die Genehmigungsbehörden hätten die Suprastruktur bereits abgenommen. Die DET hingegen sieht die Situation anders. Der Streit zwischen beiden Unternehmen könnte das gesamte Projekt ins Wanken bringen.

Weiter erklärte die HEH-Sprecherin, dass das Unternehmen bislang keinerlei Zahlungen für die abgeschlossenen Bauarbeiten erhalten habe. Eine von der DET zu Jahresbeginn ausgesprochene „völlig unbegründete Kündigung“ habe HEH umgehend zurückgewiesen. Aufgrund eines „massiven Vertrauensverlusts“ habe man sich schließlich selbst zur Kündigung entschlossen.

Meldung vom 15. März: LNG-Terminals als Reaktion auf Energiekrise

Das LNG-Terminal in Stade ist Teil der deutschen Strategie zur Diversifizierung der Gasversorgung. Nach dem russischen Angriff auf die Ukraine im Februar 2022 sollte der Import von Flüssigerdgas (LNG) helfen, die durch den Wegfall russischer Gaslieferungen entstandene Lücke zu schließen. Das Spezialschiff „Energos Force“ dient dabei als Floating Storage and Regasification Unit (FSRU), die das verflüssigte Gas wieder in gasförmigen Zustand umwandelt und ins Netz einspeist.

Der Anleger für das Terminal wurde in nur elf Monaten Bauzeit errichtet und Ende 2023 an die Betreiber Deutsche Energy Terminal und Hanseatic Energy Hub übergeben. Die Gesamtinvestitionen belaufen sich auf rund 300 Millionen Euro.

Kritik an hohen Kosten

Die Verzögerungen sorgen für Kritik. Die Deutsche Umwelthilfe (DUH) bemängelt, dass das Terminal bislang keinen Beitrag zur Versorgungssicherheit leiste, während es gleichzeitig hohe Kosten verursache. Neben den Baukosten verursacht insbesondere das ungenutzte Terminalschiff laufende Ausgaben. Laut DUH belaufen sich die Charterkosten für die „Energos Force“ auf 200.000 bis 400.000 Euro pro Tag. Das würde jährliche Kosten von bis zu 146 Millionen Euro bedeuten. Eine offizielle Bestätigung gibt es dazu jedoch nicht, da die DET keine Angaben zu den Kosten macht.

DUH-Energieexperte Constantin Zerger formulierte es deutlich: „Das LNG-Projekt in Stade ist praktisch gescheitert. Die Kosten für die Steuerzahler wachsen, ein Beitrag zur Versorgungssicherheit ist nicht in Sicht. Die Landesregierung darf nicht weiter tatenlos zuschauen. Das unnötige Terminalprojekt muss abgesagt werden, bevor die Kosten noch weiter aus dem Ruder laufen.“

Landesregierung hält am Projekt fest

Trotz der Verzögerungen und Kritik sieht die niedersächsische Landesregierung das Terminal weiterhin als notwendig an. Ein Sprecher des niedersächsischen Wirtschaftsministers Olaf Lies (SPD) betonte, dass Deutschland mehr Importkapazitäten brauche, als aktuell benötigt werden. Zusätzliche Terminals sollen als Puffer dienen, um die Energieversorgung langfristig abzusichern.

Indes befindet sich die „Energos Force“ nicht mehr im Stader Hafen. Nachdem das Hafenbecken ausgebaggert werden musste, wurde das Schiff vorübergehend auf Reede vor Helgoland verlegt.

Auch Wilhelmshaven betroffen

Nicht nur in Stade gibt es Probleme mit der Inbetriebnahme. Auch das zweite LNG-Terminal in Wilhelmshaven verzögert sich weiter. Ursprünglich war der Start für die erste Jahreshälfte 2024 geplant, doch dieser verschob sich zunächst auf das zweite Halbjahr. Nun wird das Terminalschiff „Excelsior“ erst im Laufe des Aprils in Wilhelmshaven erwartet. (mit dpa)
