Transportabler Mikroreaktor 26.07.2026, 13:00 Uhr

Fünf Jahre ohne Nachtanken: 1-MW-Reaktor soll Militärbasis versorgen

Ein per Lkw transportierbarer Mikroreaktor soll eine US-Militärbasis absichern. Der erste Test unter Volllast steht noch aus.

transportable 1-MW-Mikroreaktoren

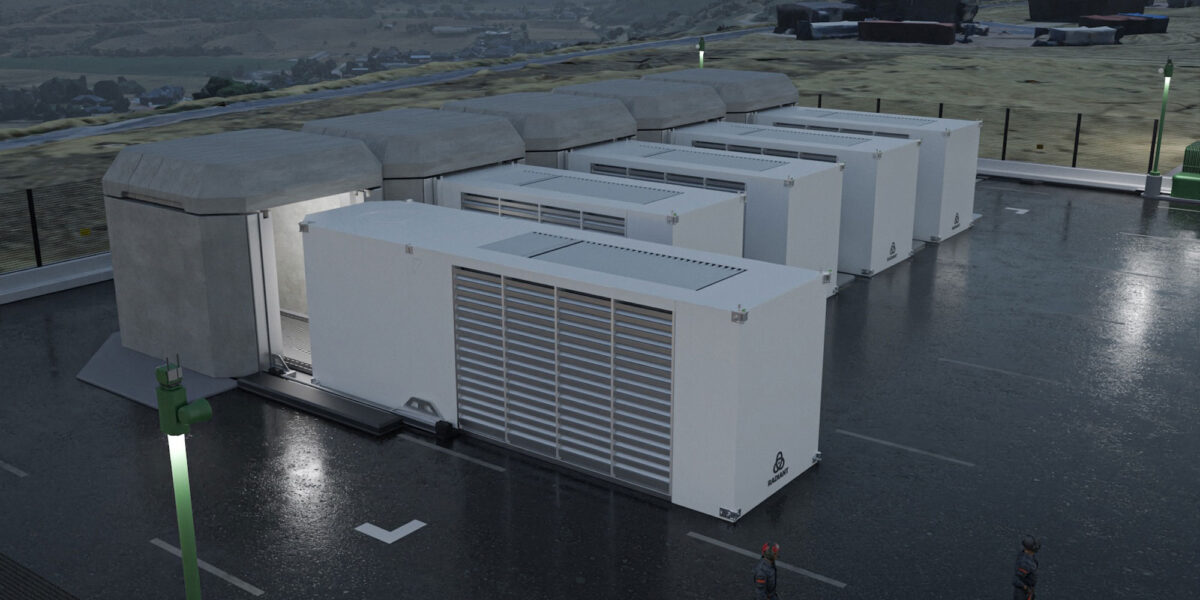

Ein transportabler 1-MW-Mikroreaktor soll kritische Systeme einer US-Militärbasis versorgen – fünf Jahre lang ohne Brennstoffwechsel.

Foto: Radiant Nuclear

Fünf Jahre Strom ohne Brennstoffwechsel, 1 MW elektrische Leistung und ein Reaktormodul, das sich per Lkw transportieren lässt: Der US-Entwickler Radiant Industries will seinen Mikroreaktor Kaleidos auf der Buckley Space Force Base im Bundesstaat Colorado einsetzen. Das US-Energieministerium hat dafür nun eine zweite bedingte Zusage für den benötigten HALEU-Brennstoff erteilt.

Bis der Reaktor auf der Militärbasis Strom liefert, sind allerdings noch mehrere Schritte notwendig. Die Brennstoffzuteilung muss vertraglich umgesetzt werden. Zudem stehen Standortuntersuchungen und eine Umweltprüfung aus. Einen Demonstrationsreaktor will Radiant zuvor im Idaho National Laboratory unter realistischen Betriebsbedingungen testen.

Mikroreaktor soll kritische Systeme versorgen

Kaleidos ist als transportabler Hochtemperaturreaktor konzipiert. Das System soll 1 MW elektrische Leistung liefern und zusätzlich bis zu 1,9 MW nutzbare Wärme bereitstellen. Diese könnte beispielsweise zur Beheizung von Gebäuden oder zur Wasseraufbereitung eingesetzt werden.

Top Stellenangebote

Zur Jobbörse
AM Planungsgesellschaft für technische Gebäudeausrüstung mbH-Firmenlogo
Projektingenieur / Techniker Versorgungstechnik HLSK (m/w/d) AM Planungsgesellschaft für technische Gebäudeausrüstung mbH
Mannheim Zum Job
RheinNetz GmbH-Firmenlogo
Ingenieur KRITIS-Sicherheitstechnik (m/w/d) RheinNetz GmbH
RheinNetz GmbH-Firmenlogo
Ingenieur KRITIS-Gebäudetechnik (m/w/d) RheinNetz GmbH
EMKA Beschlagteile GmbH & Co. KG-Firmenlogo
Produktentwickler / Konstrukteur (m/w/d) EMKA Beschlagteile GmbH & Co. KG
Wuppertal Zum Job
sanotact GmbH-Firmenlogo
Verpackungsingenieur (m/w/d) QM, QS sanotact GmbH
Münster Zum Job
Stadtwerke Rastatt GmbH-Firmenlogo
Projektleiter (m/w/d) Bauingenieur oder Versorgungsingenieur Stadtwerke Rastatt GmbH
Rastatt Zum Job
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur für Streckenplanung (w/m/d) Die Autobahn GmbH des Bundes
Die Autobahn GmbH des Bundes-Firmenlogo
Bauingenieur als Bauwerksprüfer (w/m/d) Die Autobahn GmbH des Bundes
Die Autobahn GmbH des Bundes-Firmenlogo
Fachingenieur für Streckenplanung (w/m/d) Die Autobahn GmbH des Bundes
BG ETEM-Firmenlogo
Dozent/in (m/w/d) in der Bildungsstätte Dresden BG ETEM
Dresden Zum Job
GVE Grundstücksverwaltung Stadt Essen GmbH-Firmenlogo
Projektleiter (m/w/d) Städtische Hochbauprojekte GVE Grundstücksverwaltung Stadt Essen GmbH
TenneT-Firmenlogo
Network Engineer Kommunikationsnetze (m/w/d) TenneT
Allbau Managementgesellschaft mbH-Firmenlogo
Projektleiter Wohnungsbau (m/w/d) für Neubau und Modernisierung auf Bauherrenseite Allbau Managementgesellschaft mbH
Orano GmbH-Firmenlogo
Strahlenschutzingenieur / Strahlenschutztechniker (m/w/d) Orano GmbH
Nürnberg Zum Job
UPM - The Biofore Company-Firmenlogo
Production Engineer (m/f/d) UPM - The Biofore Company
KLEBL GmbH-Firmenlogo
Arbeitsvorbereiter / Stationärer Projektleiter (m/w/d) für Auftragsabwicklung und Produktionssteuerung im Bereich Fertigteilbau KLEBL GmbH
Gönnern Zum Job
Stadtwerke Essen AG-Firmenlogo
Betriebsingenieur/in (gn) für Technisches Sicherheitsmanagement und Sonderprojekte Stadtwerke Essen AG
OCS Optical Control Systems GmbH-Firmenlogo
Entwicklungsingenieure (m/w/d) für die Bildverarbeitung & Softwareentwicklung OCS Optical Control Systems GmbH
OCS Optical Control Systems GmbH-Firmenlogo
Applikationsingenieur (m/w/d) für Automatisierungssysteme OCS Optical Control Systems GmbH
Spritz-Plast GmbH-Firmenlogo
Bauingenieur (m/w/d) Spritz-Plast GmbH
Laufenburg (Baden) Zum Job

Radiant will den Reaktor weitgehend im Werk montieren, mit Brennstoff beladen und testen. Anschließend soll sich das Modul per Lkw oder Flugzeug zum Einsatzort bringen lassen. Dort soll es nach Angaben des Unternehmens unter anderem Dieselgeneratoren ersetzen und lokale Stromnetze gegen Ausfälle absichern.

Mit seiner elektrischen Leistung erreicht Kaleidos nur etwa ein Tausendstel der Leistung eines großen Kernkraftwerks. Das System ist jedoch nicht für die großflächige öffentliche Stromversorgung gedacht. Auf der Buckley Space Force Base soll es vor allem wichtige militärische Einrichtungen und Systeme absichern.

Wie hoch der gesamte Strombedarf des Stützpunkts ist und welchen Anteil Kaleidos davon übernehmen könnte, haben die beteiligten Stellen nicht veröffentlicht. Die Formulierung „Versorgung der Militärbasis“ bedeutet daher nicht, dass ein einzelner Reaktor den kompletten Standort unabhängig vom öffentlichen Netz betreiben wird.

Helium führt Wärme aus dem Reaktorkern ab

Kaleidos gehört zu den gasgekühlten Hochtemperaturreaktoren. Helium transportiert die im Reaktorkern erzeugte Wärme zur Turbomaschine, die daraus elektrische Energie erzeugt. Das Edelgas ist chemisch weitgehend reaktionsträge und bleibt auch bei hohen Temperaturen gasförmig.

Für die Abgabe der Restwärme an die Umgebung sieht Radiant eine Luftkühlung vor. Ein sogenannter Luftmantel soll den Reaktorkern durch natürliche Konvektion passiv kühlen können. Kühlwasser am Einsatzort wäre nach dem Konzept des Herstellers nicht erforderlich.

Als Brennstoff verwendet der Reaktor TRISO-Partikel. Bei diesem Brennstoff umschließen mehrere Schichten aus Kohlenstoff und Siliziumcarbid einen winzigen Brennstoffkern. Dieser besteht je nach Ausführung beispielsweise aus Uranoxid oder Uranoxycarbid. Die Beschichtungen sollen Spaltprodukte auch bei hohen Temperaturen innerhalb des Partikels zurückhalten.

Eine Brennstoffladung soll mindestens fünf Jahre reichen

Nach Angaben von Radiant kann Kaleidos mindestens fünf Jahre mit einer Brennstoffladung arbeiten. Ist der Brennstoff erschöpft, soll er nicht auf der Militärbasis ausgetauscht werden. Stattdessen will das Unternehmen das gesamte Reaktormodul zurück ins Werk transportieren und dort neu beladen.

Radiant plant insgesamt vier Betriebszyklen und gibt eine Produktlebensdauer von 20 Jahren an. Am jeweiligen Einsatzort sollen nach dem Abtransport weder abgebrannte Brennelemente noch Anlagen für einen Brennstoffwechsel zurückbleiben. Dieses Betriebs- und Logistikkonzept wurde bislang allerdings noch nicht mit einem kommerziell eingesetzten Kaleidos-Reaktor erprobt.

Benötigt wird sogenanntes HALEU. Die Abkürzung steht für „High-Assay Low-Enriched Uranium“. Der Anteil des spaltbaren Isotops Uran-235 liegt dabei über 5 %, aber unter 20 %. Das Material enthält somit mehr Uran-235 als der Brennstoff konventioneller Leichtwasserreaktoren, gilt aber weiterhin als niedrig angereichertes Uran. Von hoch angereichertem Uran wird erst ab einem Anteil von mindestens 20 % Uran-235 gesprochen.

Der höhere Anreicherungsgrad ermöglicht kompaktere Reaktorkerne und längere Betriebszyklen. Allerdings steht HALEU in den USA derzeit nicht in ausreichender Menge aus heimischer kommerzieller Produktion zur Verfügung. Das Energieministerium verteilt deshalb Material aus staatlichen Beständen an ausgewählte Entwickler fortgeschrittener Reaktoren.

Energieministerium sagt weitere Brennstoffmenge zu

Radiant war bereits für eine erste HALEU-Zuteilung ausgewählt worden. Dieser Brennstoff ist für den Demonstrationsreaktor vorgesehen. Die am 23. Juli 2026 bekannt gegebene zweite bedingte Zusage soll dagegen den geplanten Einsatz auf der Buckley Space Force Base unterstützen.

Von einer abgeschlossenen Lieferung kann noch keine Rede sein. Das Energieministerium will zunächst das Vertragsverfahren mit Radiant einleiten und anschließend die konkrete Materialmenge zuteilen.

Das US-Luftwaffenministerium hatte Radiant im April 2026 der Buckley Space Force Base zugeordnet. Zwei weitere Entwickler sollen mögliche Reaktorprojekte auf der Malmstrom Air Force Base in Montana und der Joint Base San Antonio in Texas untersuchen. Das Programm verfolgt das Ziel, spätestens 2030 mindestens einen fortgeschrittenen Reaktor auf mindestens einem Stützpunkt zu betreiben.

Die Auswahl bedeutet noch keinen endgültigen Bauauftrag. Zunächst müssen die technischen Anforderungen des Standorts, Sicherheitsfragen und die Umweltauswirkungen geprüft werden.

Demonstrationsreaktor soll noch 2026 getestet werden

Der erste für den Kaleidos-Test bestimmte TRISO-Brennstoff traf am 1. Juli 2026 in der DOME-Anlage des Idaho National Laboratory ein. Das Unternehmen Standard Nuclear fertigte ihn in Oak Ridge im US-Bundesstaat Tennessee nach den Spezifikationen von Radiant.

In DOME soll der Demonstrationsreaktor schrittweise in Betrieb gehen und anschließend bei voller Leistung und Betriebstemperatur getestet werden. Nach Angaben von Radiant sind mehrere Monate für Erprobung und Validierung vorgesehen. Die Ergebnisse sollen die Grundlage für die weitere Fertigung und spätere Auslieferungen bilden.

Radiant nennt 2028 als Ziel für erste Kundenlieferungen. Daraus folgt jedoch nicht, dass der Reaktor auf der Buckley Space Force Base zu diesem Zeitpunkt bereits in Betrieb geht. Der Zeitplan des Militärprojekts hängt unter anderem vom Ausgang der Standort- und Umweltprüfungen sowie von weiteren Genehmigungs- und Vertragsverfahren ab.
